Tamamlandı 1 Yıl 3 Ay Sürdü

Lior Kimya Fabrika İnşaatı

Lior Kimya San. ve Tic. Ltd. Şti - 5.000 m² Anahtar Teslim Fabrika Projesi

PROJE TÜRÜ
Anahtar Teslim Fabrika
LOKASYON
Velimeşe OSB. , Ergene - Tekirdağ
KAPALI ALAN
5.000 m²
BAŞLANGIÇ TARİHİ
Mayıs 2024
İNŞAAT SÜRECİ

Proje Aşamaları & Şantiye Günlüğü

Mayıs 2024

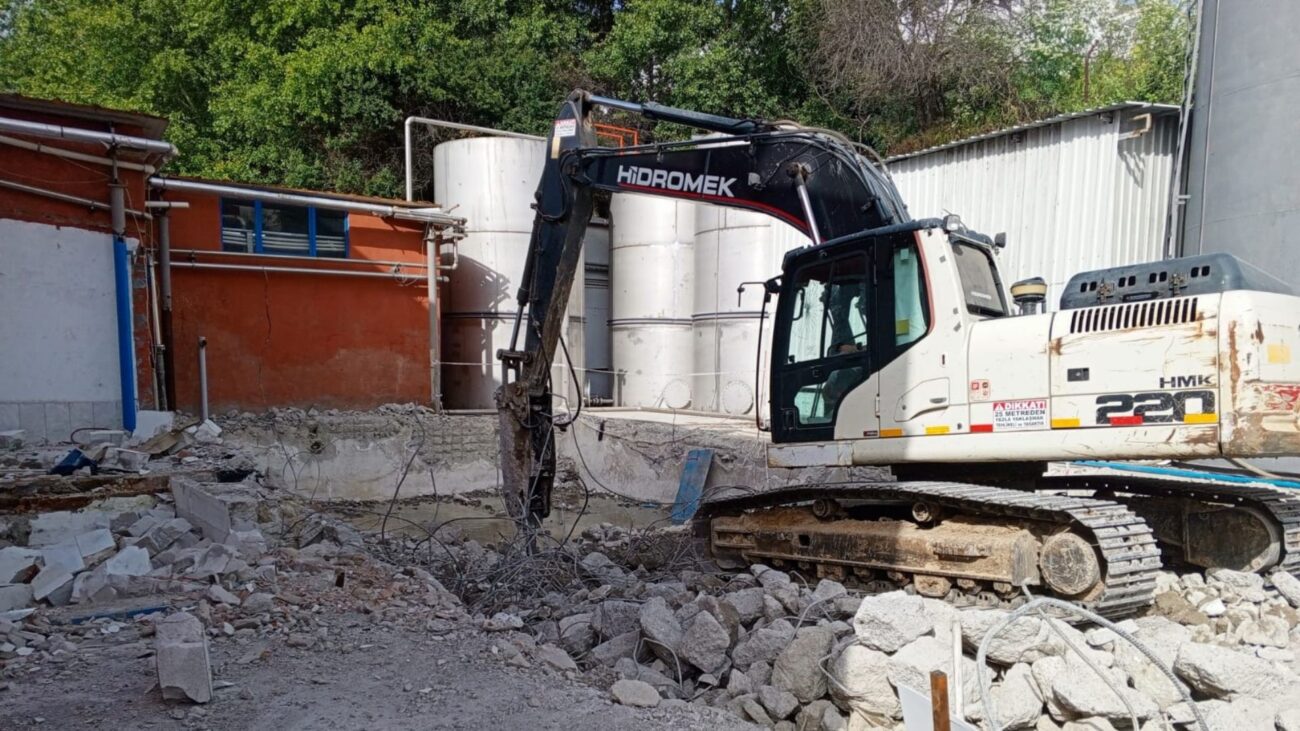

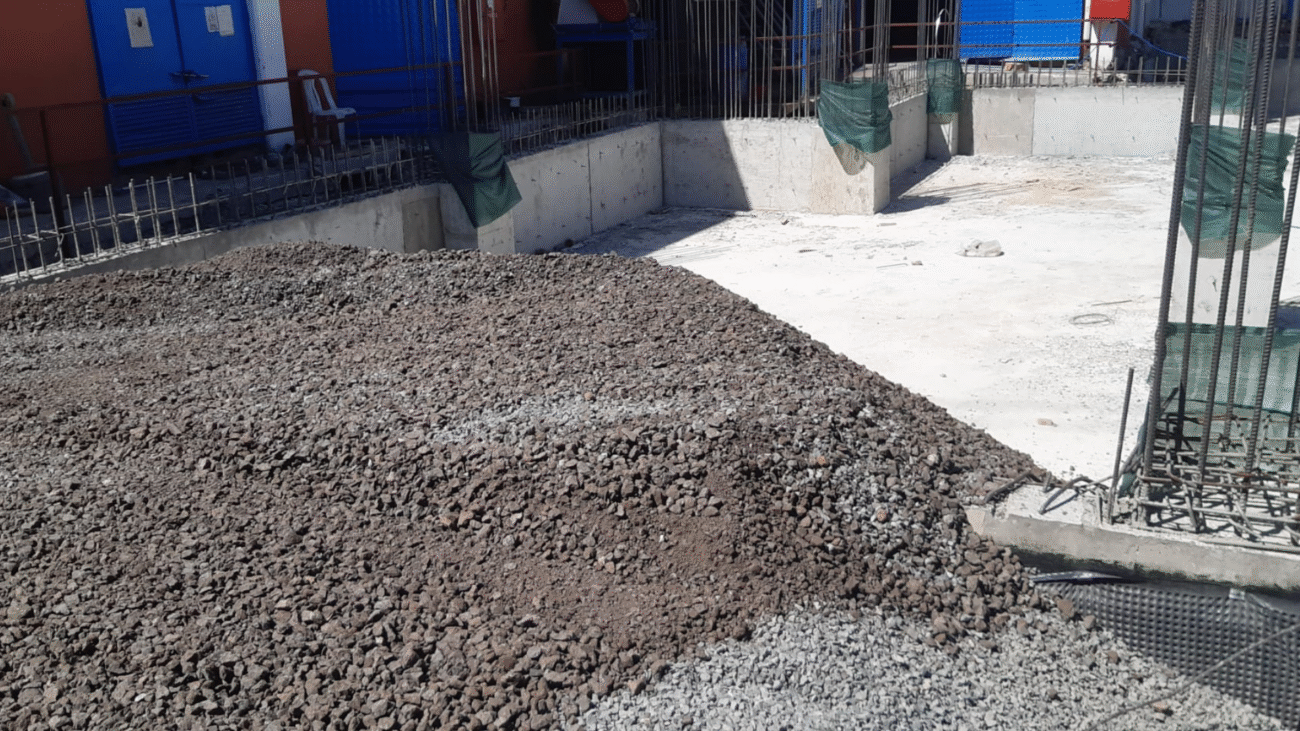

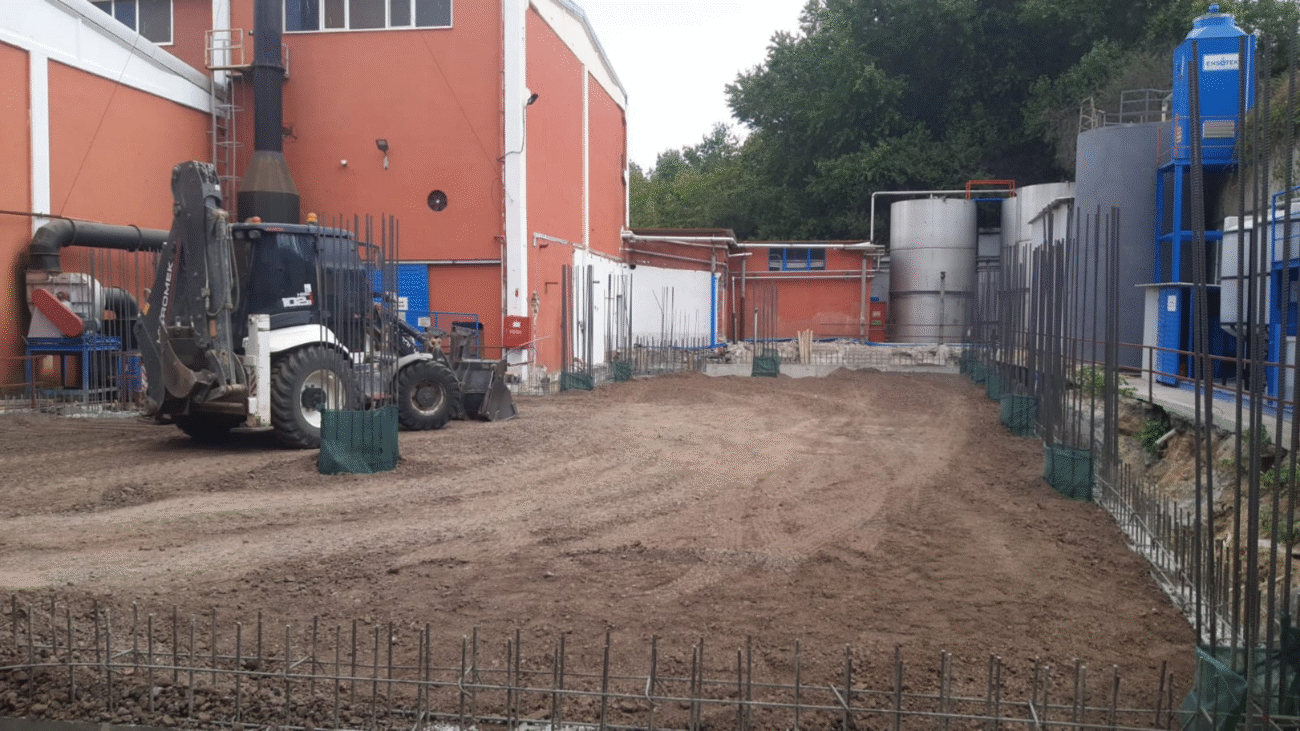

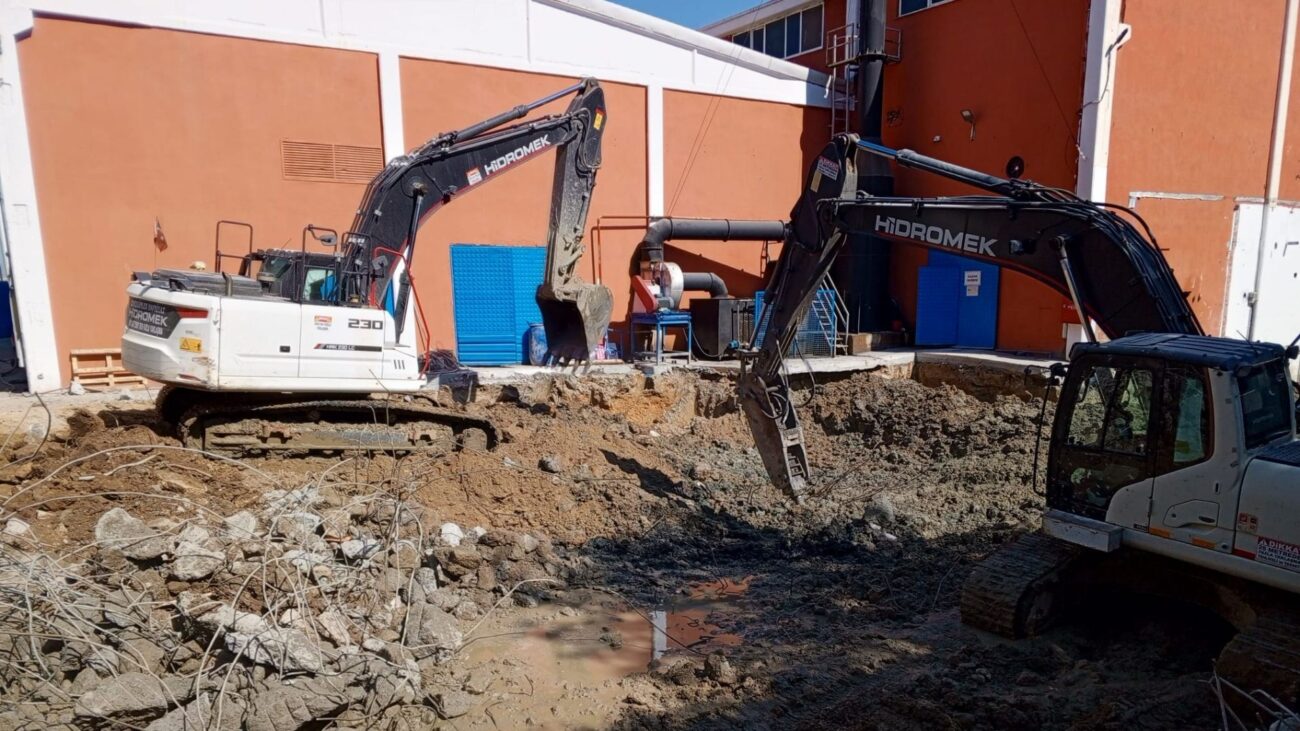

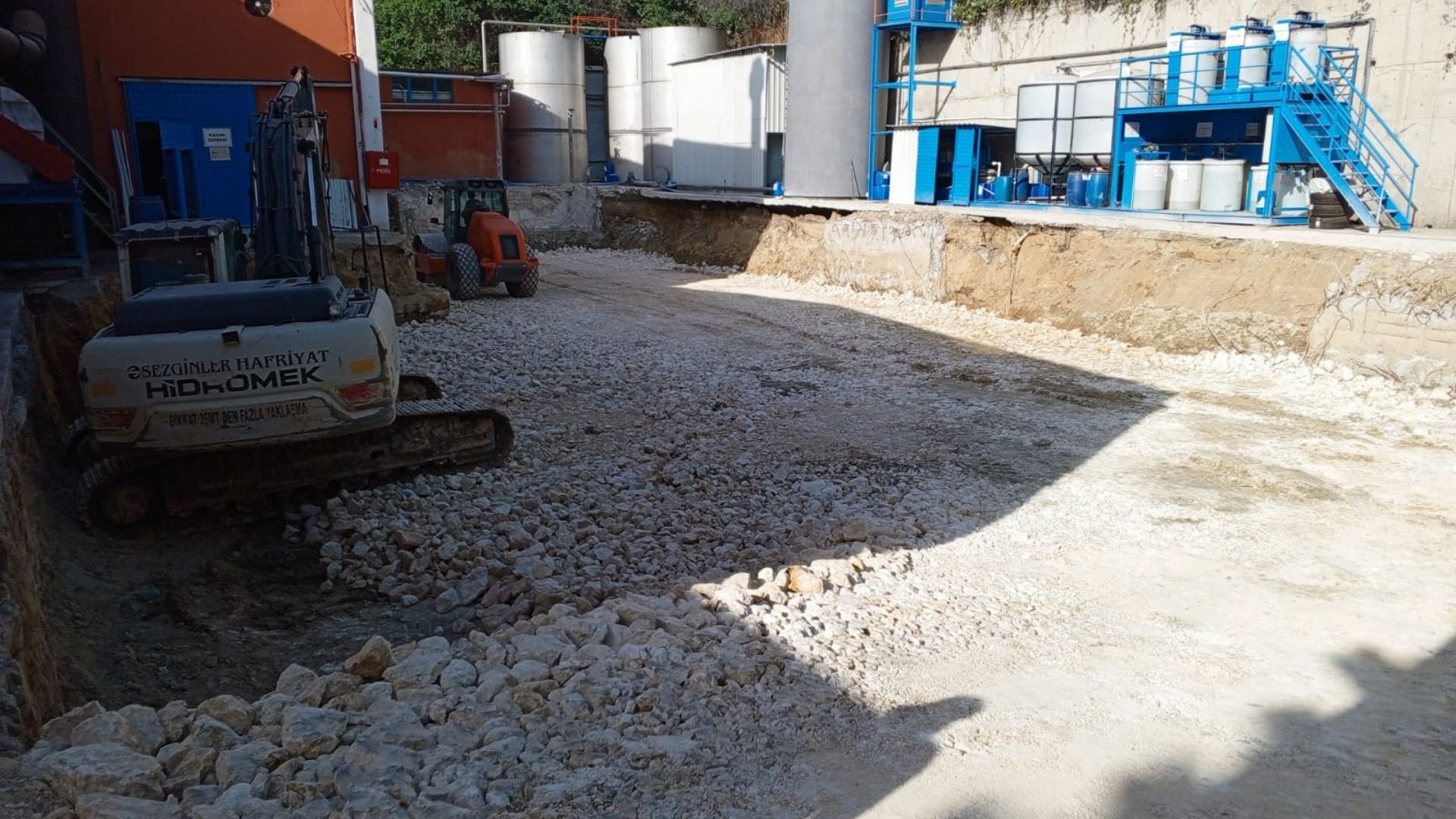

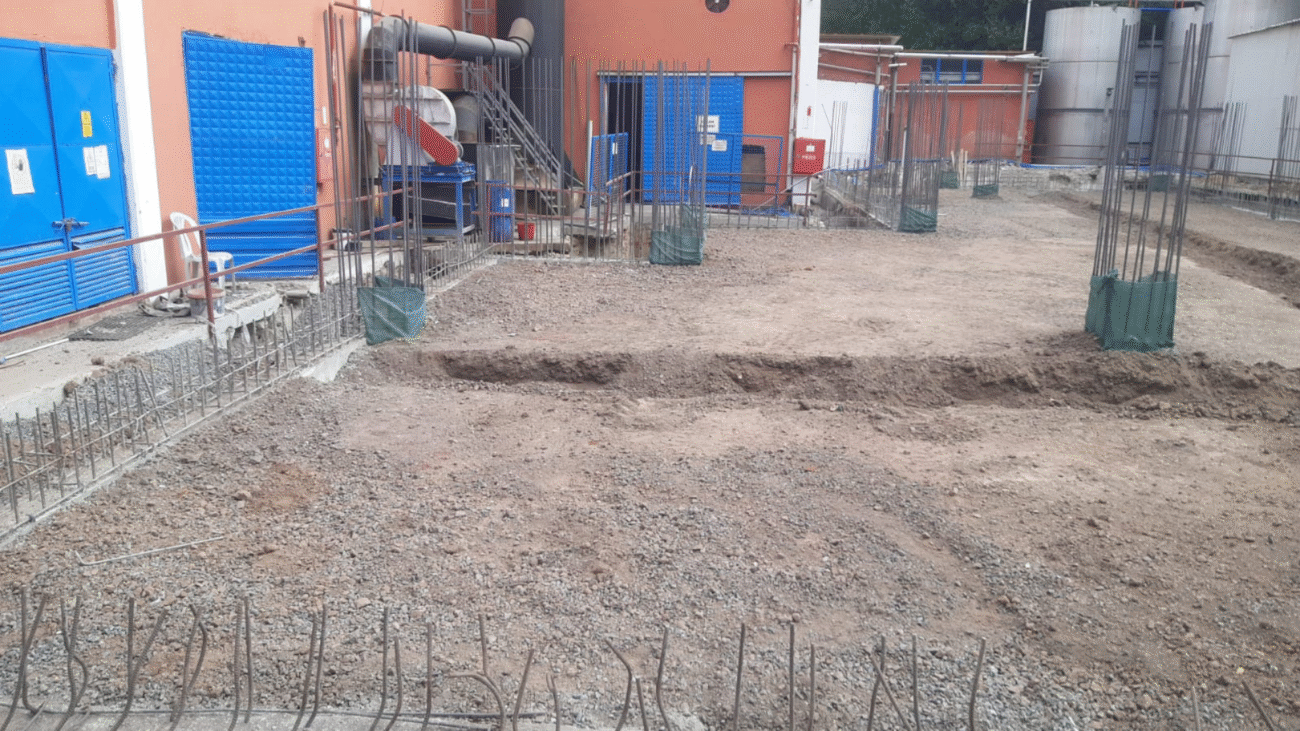

Yıkım ve Temel Hazırlık Çalışmaları

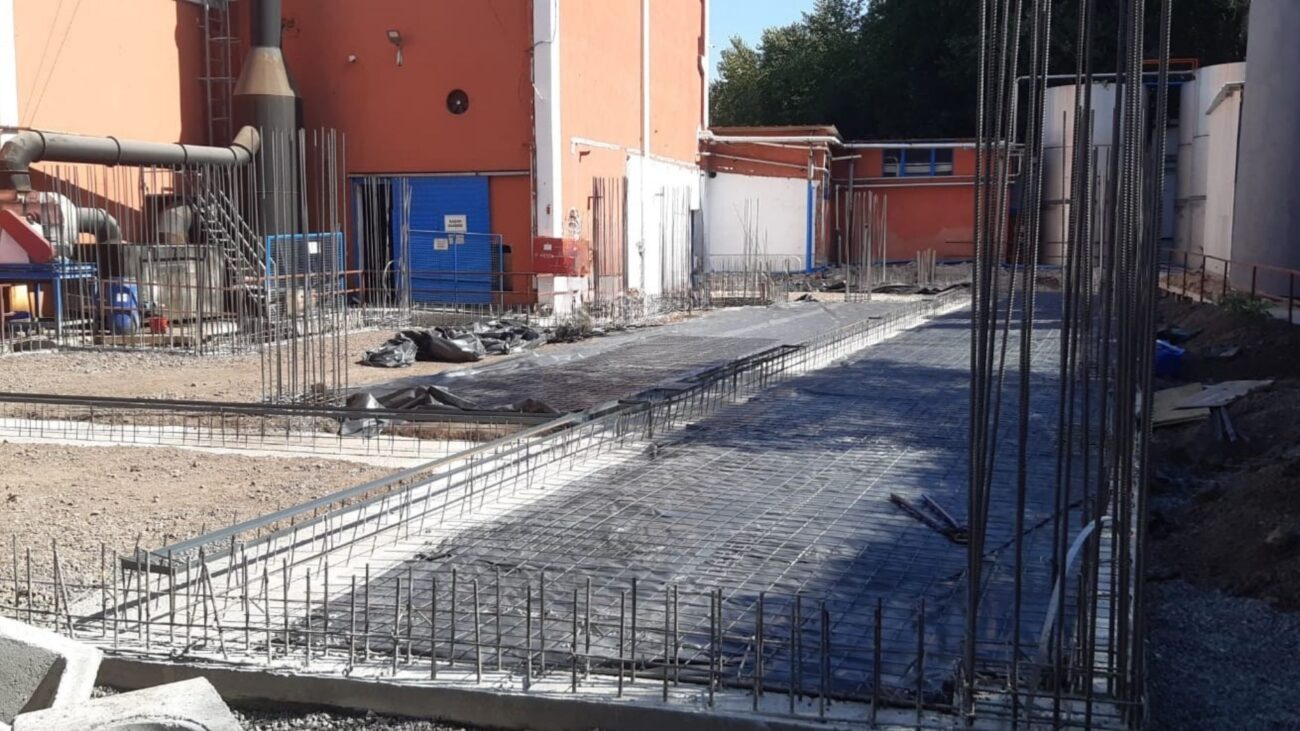

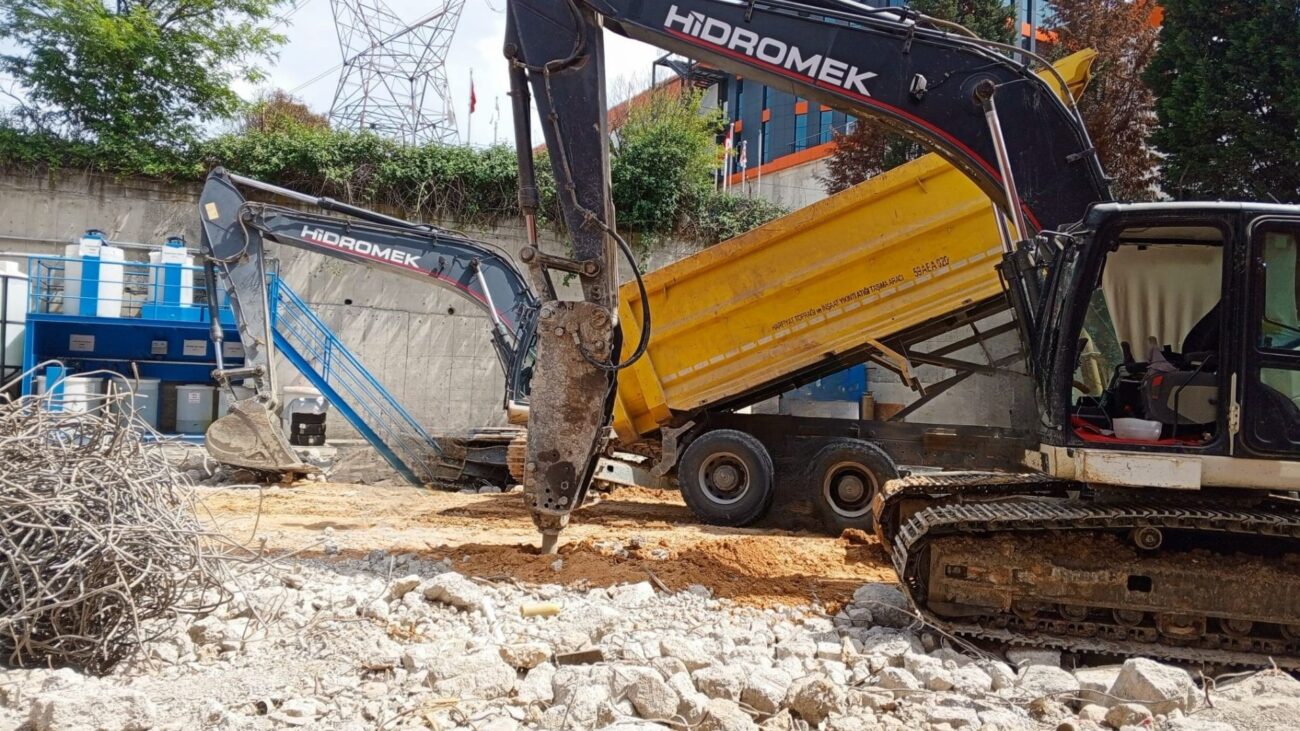

Mevcut yapıların kontrollü yıkımı tamamlanmış, beton kırma–enkaz kaldırma çalışmaları yapılmış ve temel kazısına başlanmıştır. Şantiye sahası tamamen hazırlanmış olup proje planlandığı şekilde ilerlemektedir.

Haziran 2024

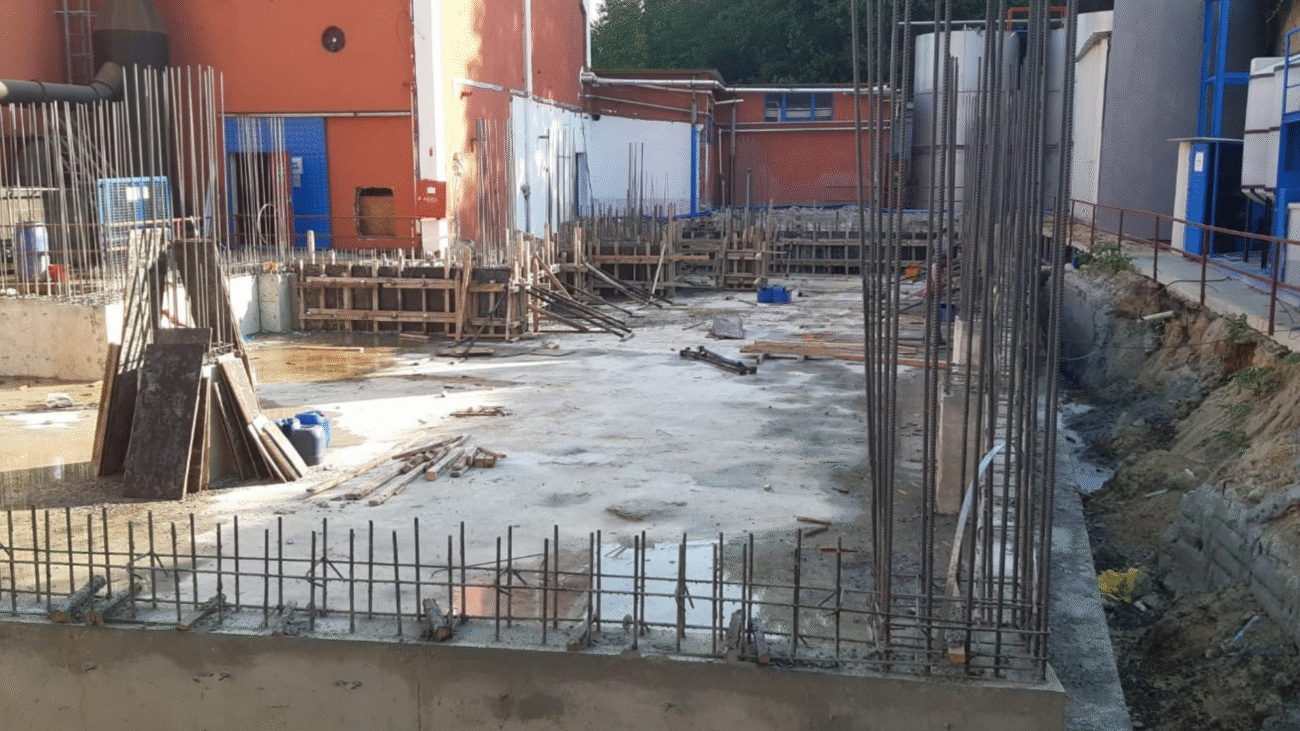

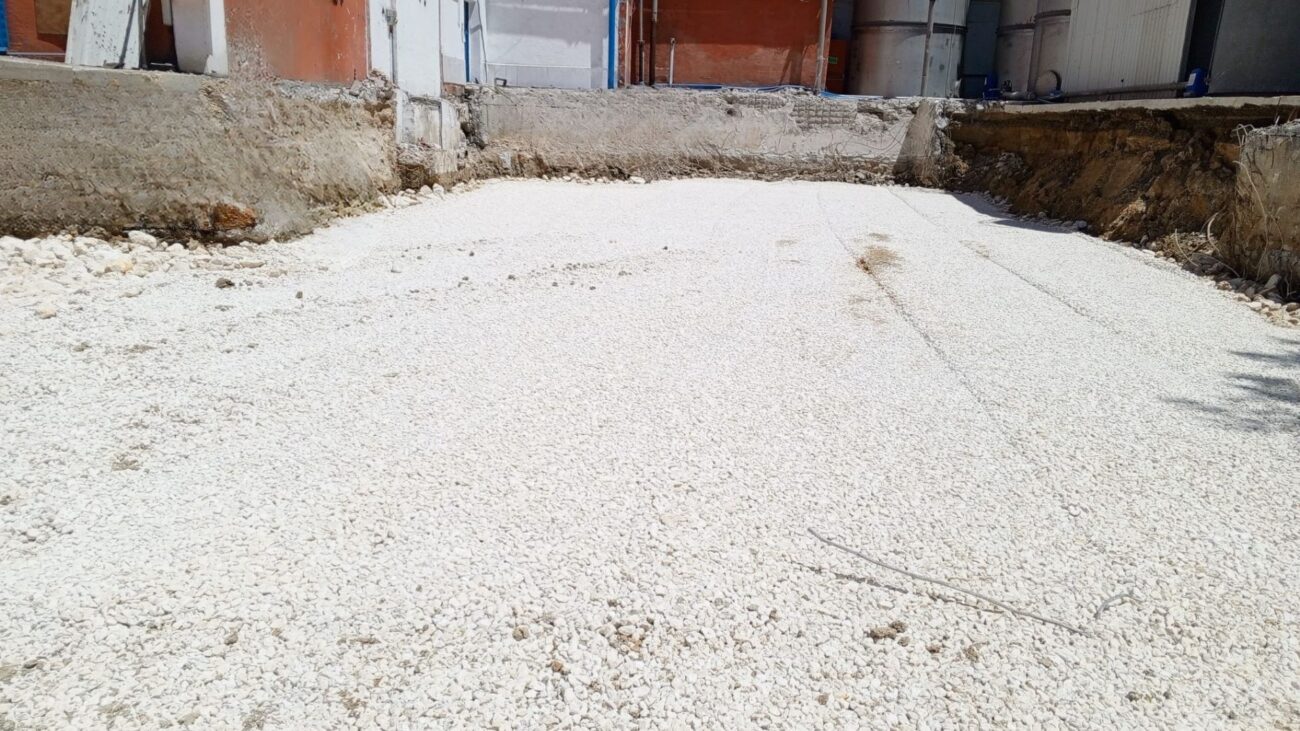

Zemin İyileştirme ve Grobeton Uygulaması

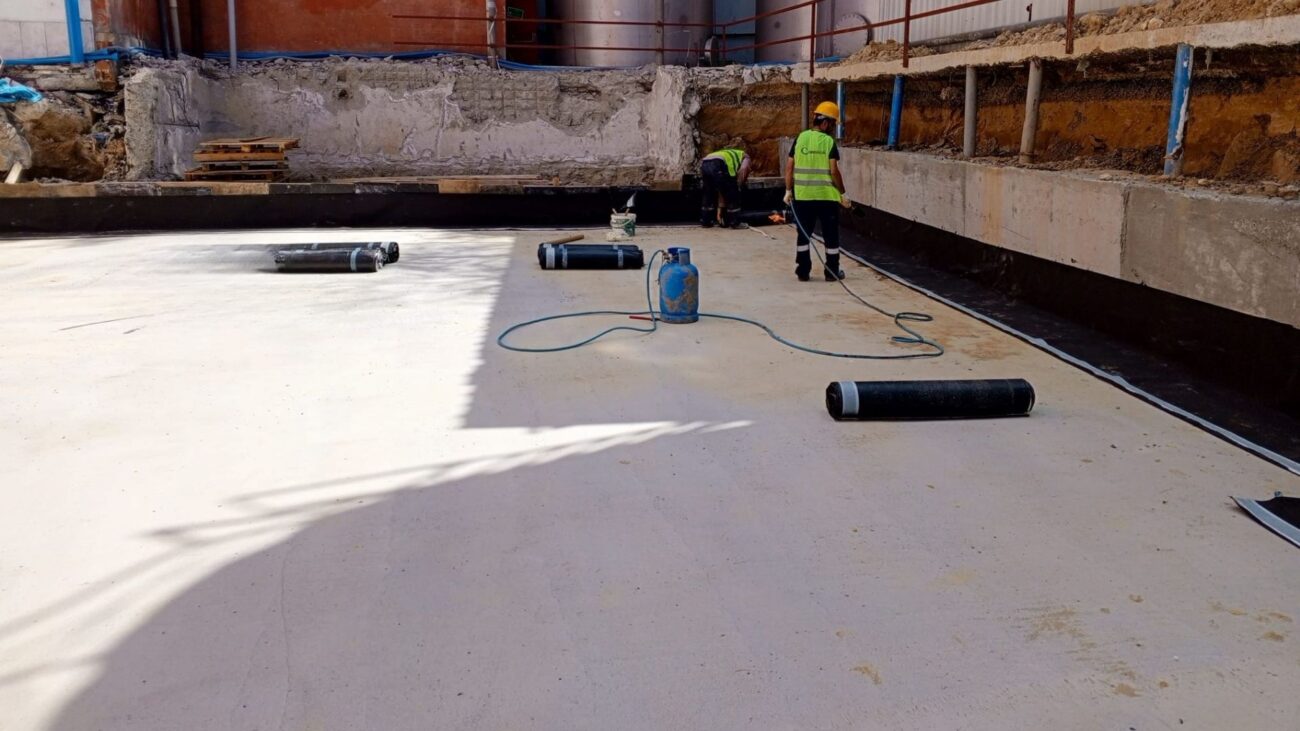

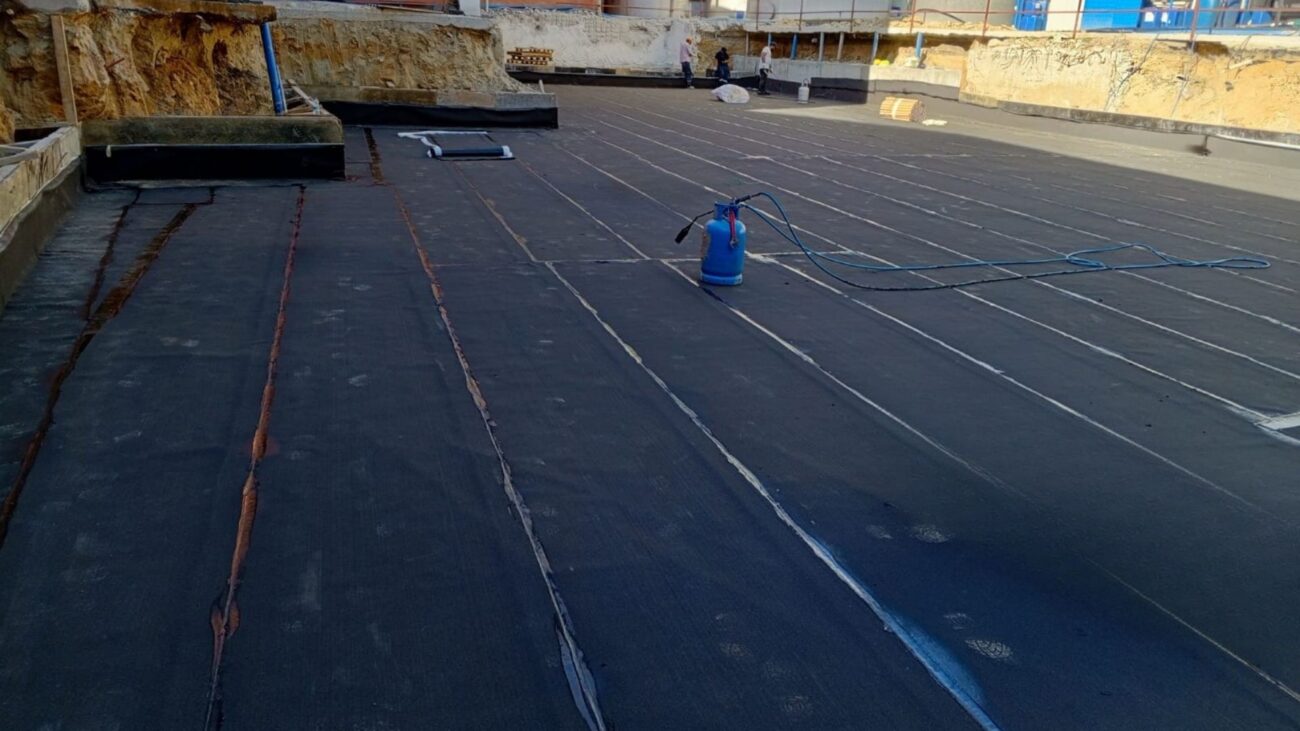

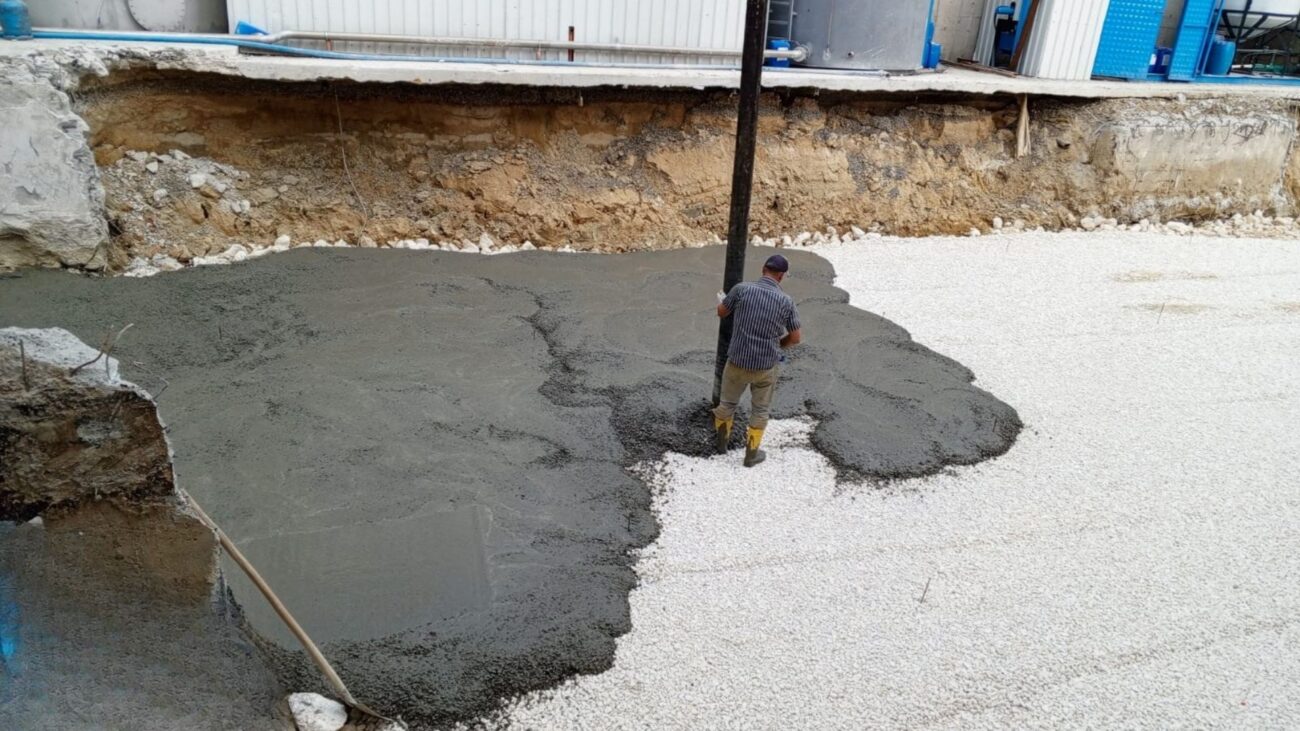

Haziran ayında kazı sonrası zemin taş dolgu serilip sıkıştırılmış, grobeton dökümü tamamlanmış ve tüm yüzeyde temel altı su yalıtımı uygulaması yapılmıştır. Şantiye, temel demir ve kalıp imalatlarına hazır hale getirilmiştir.

Temmuz 2024

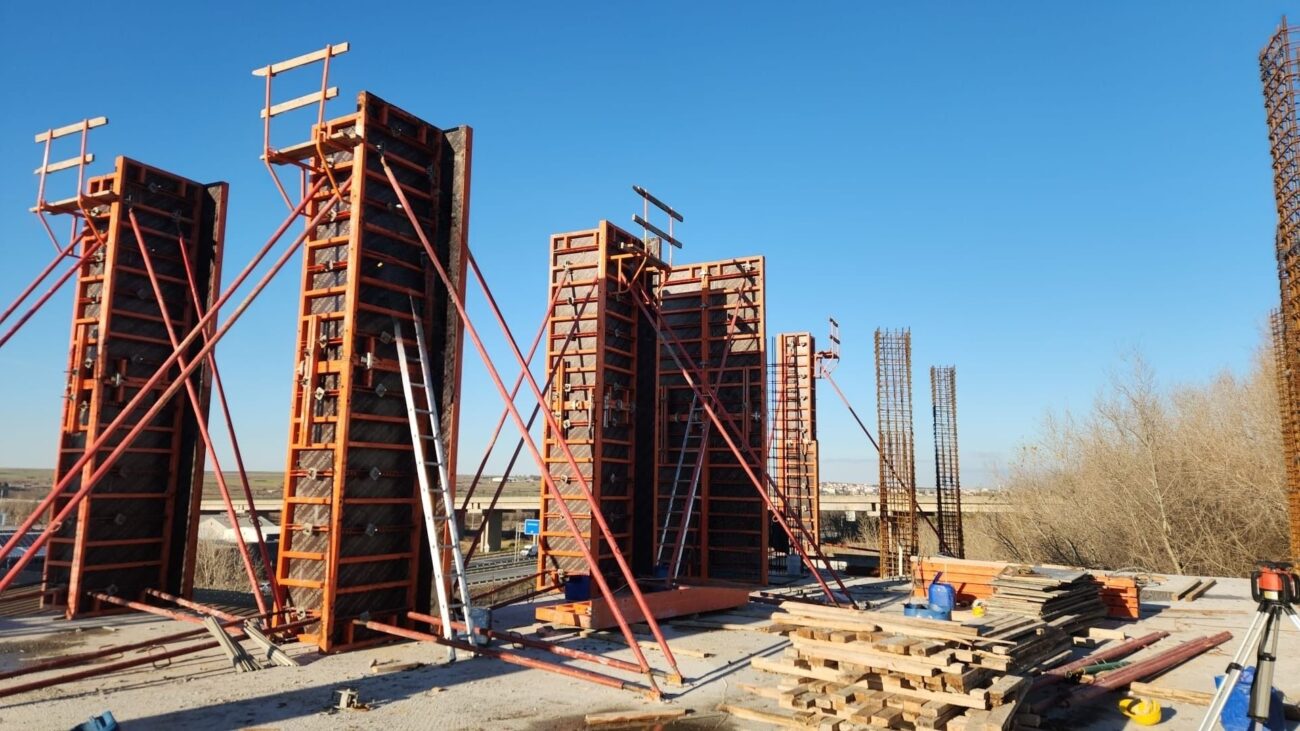

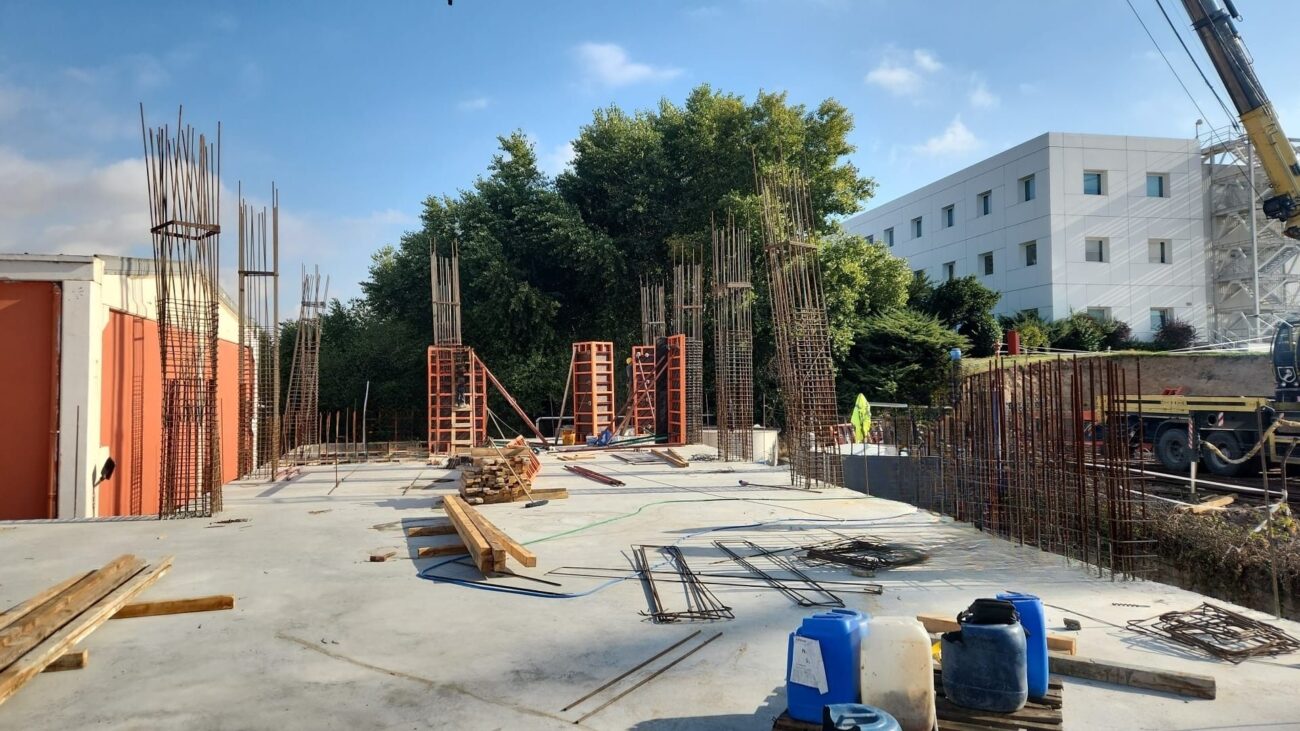

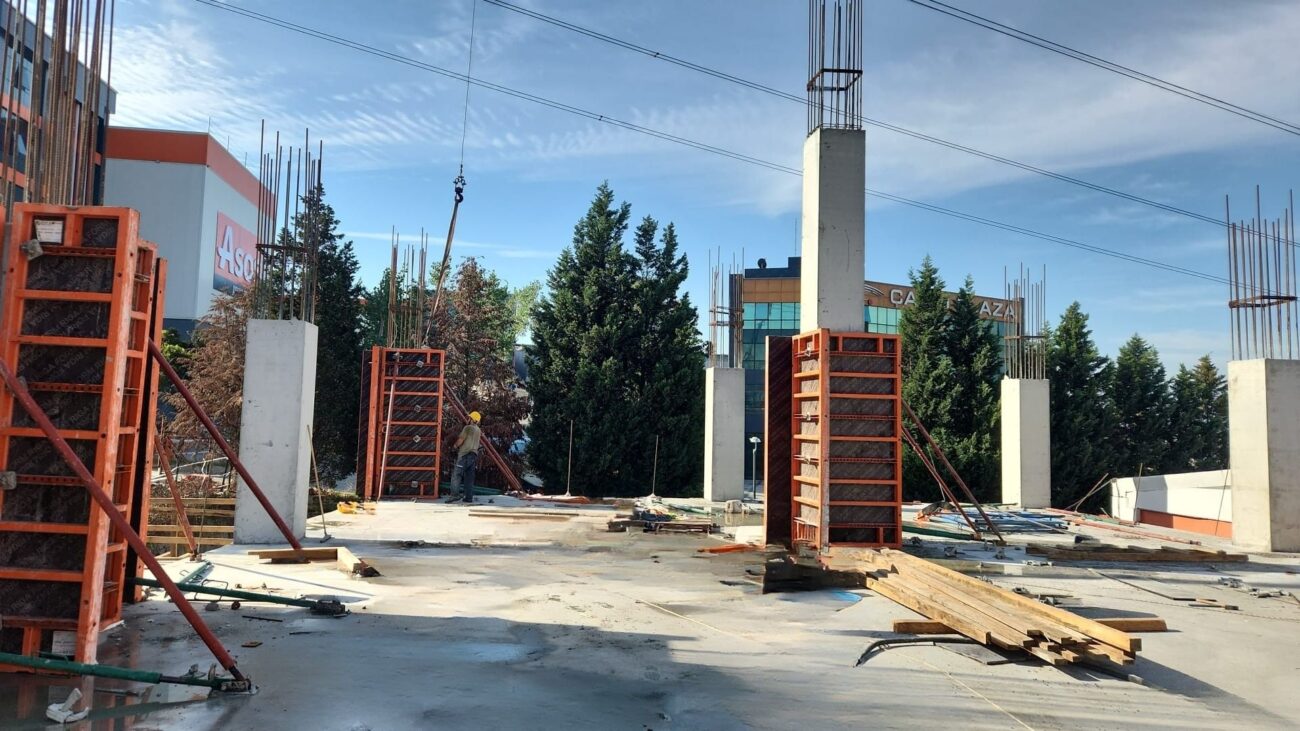

Temel Dolgusu ve Kolon Demir İmalatları

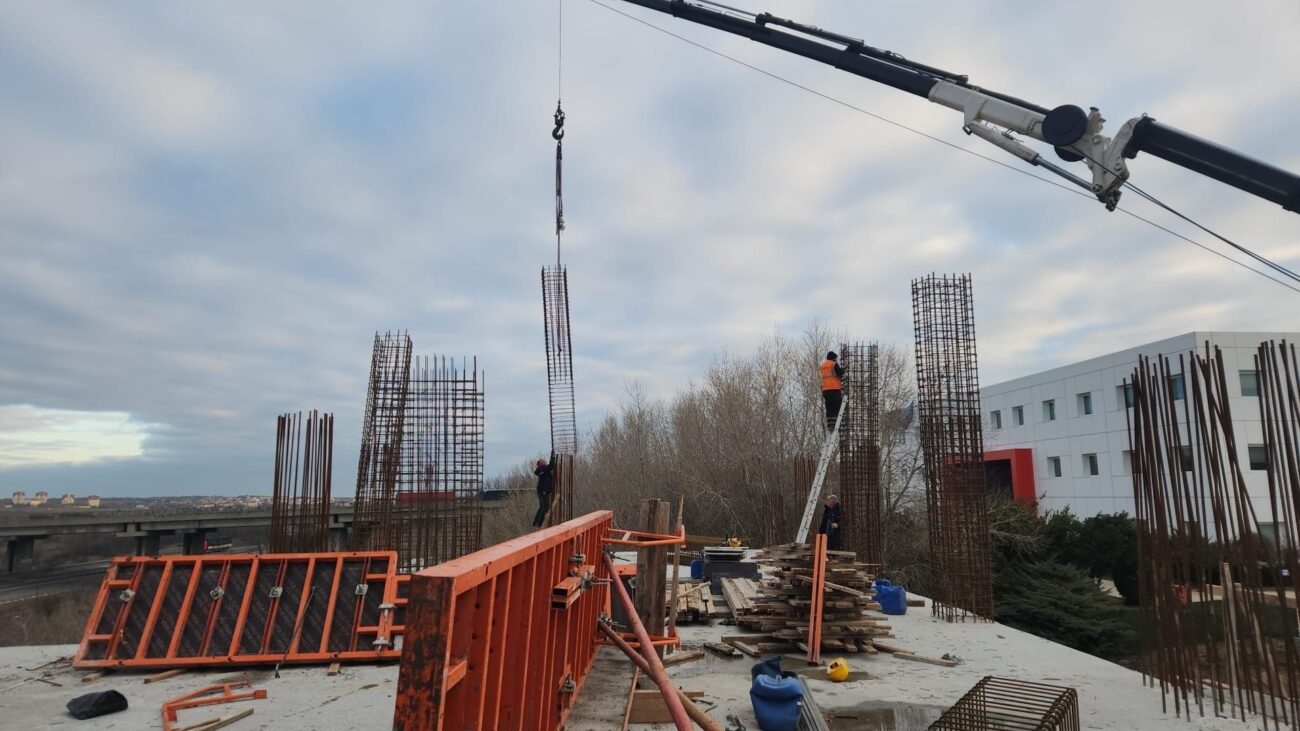

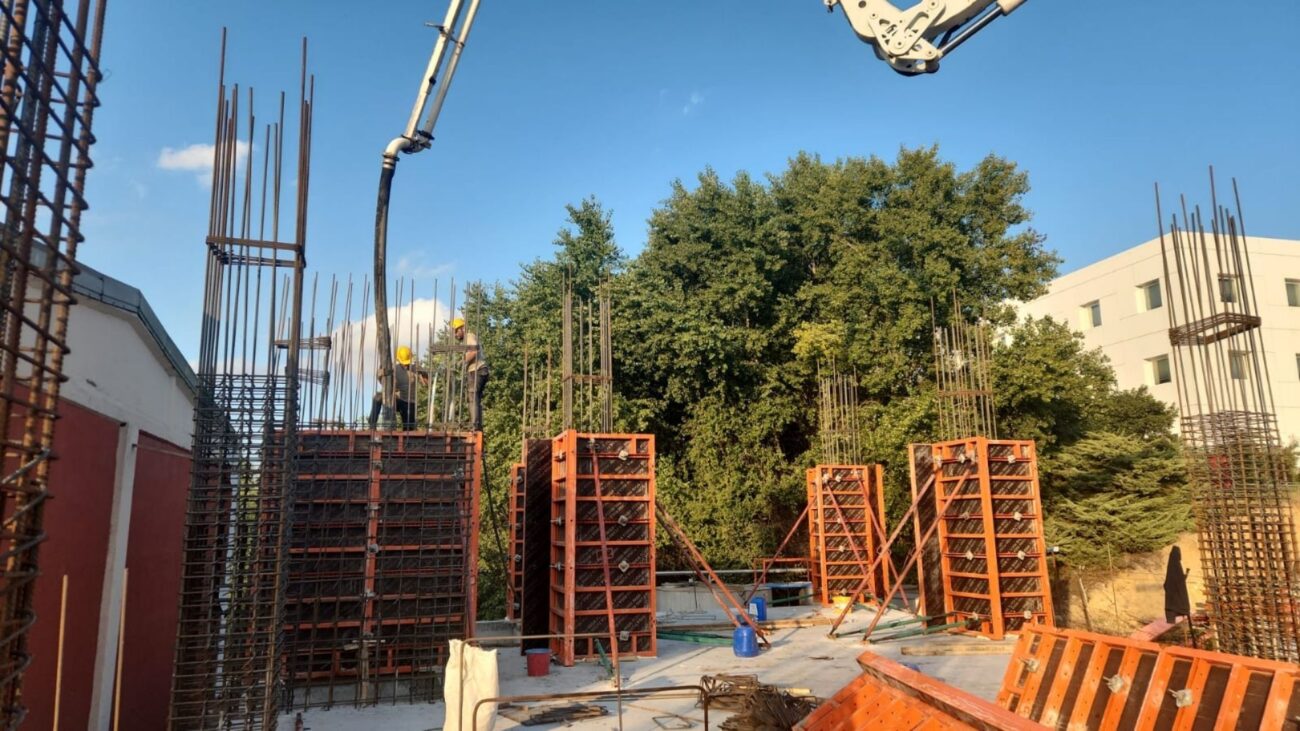

Temmuz ayında temel dolgu ve sıkıştırma işlemleri tamamlanmış, kolon demir donatıları yerleştirilmiş ve temel – perde kalıp çalışmalarına başlanmıştır. Sahada taşıyıcı sistem imalatları hız kazanmış olup üst yapı hazırlıkları için gerekli zemin oluşturulmuştur.

Ağustos 2024

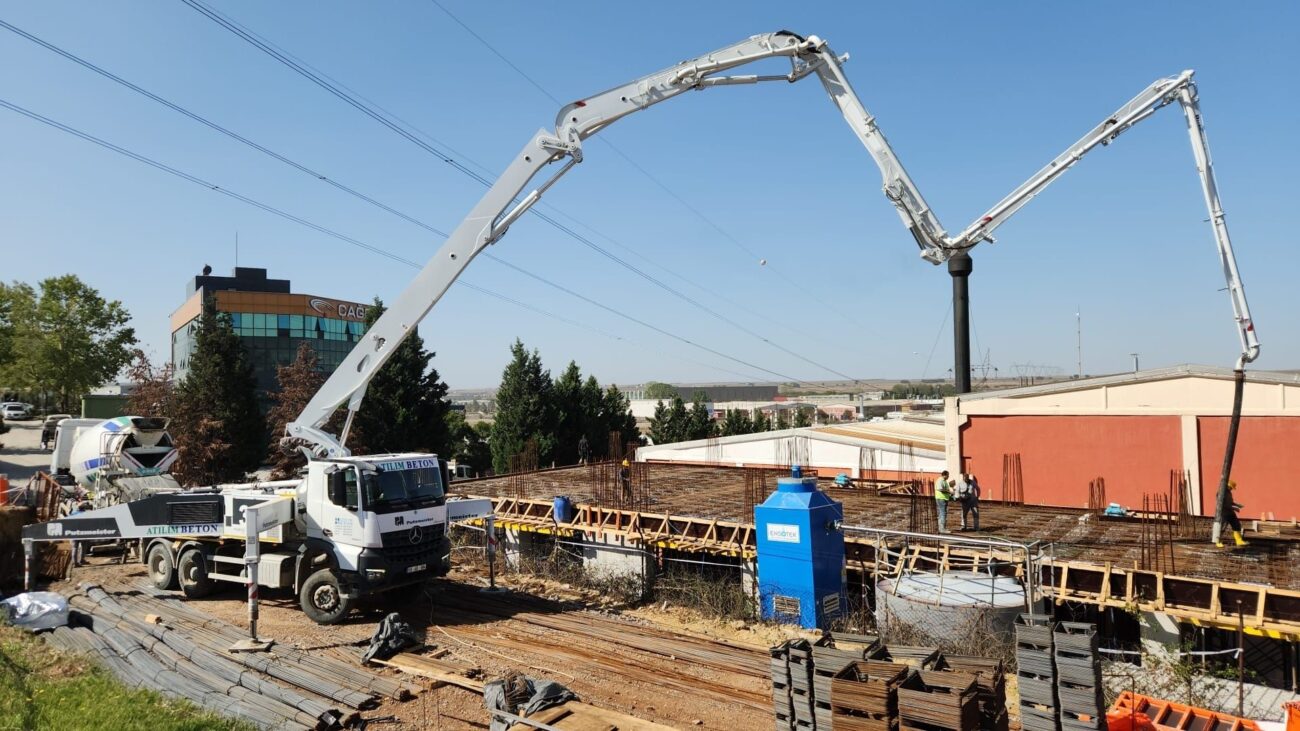

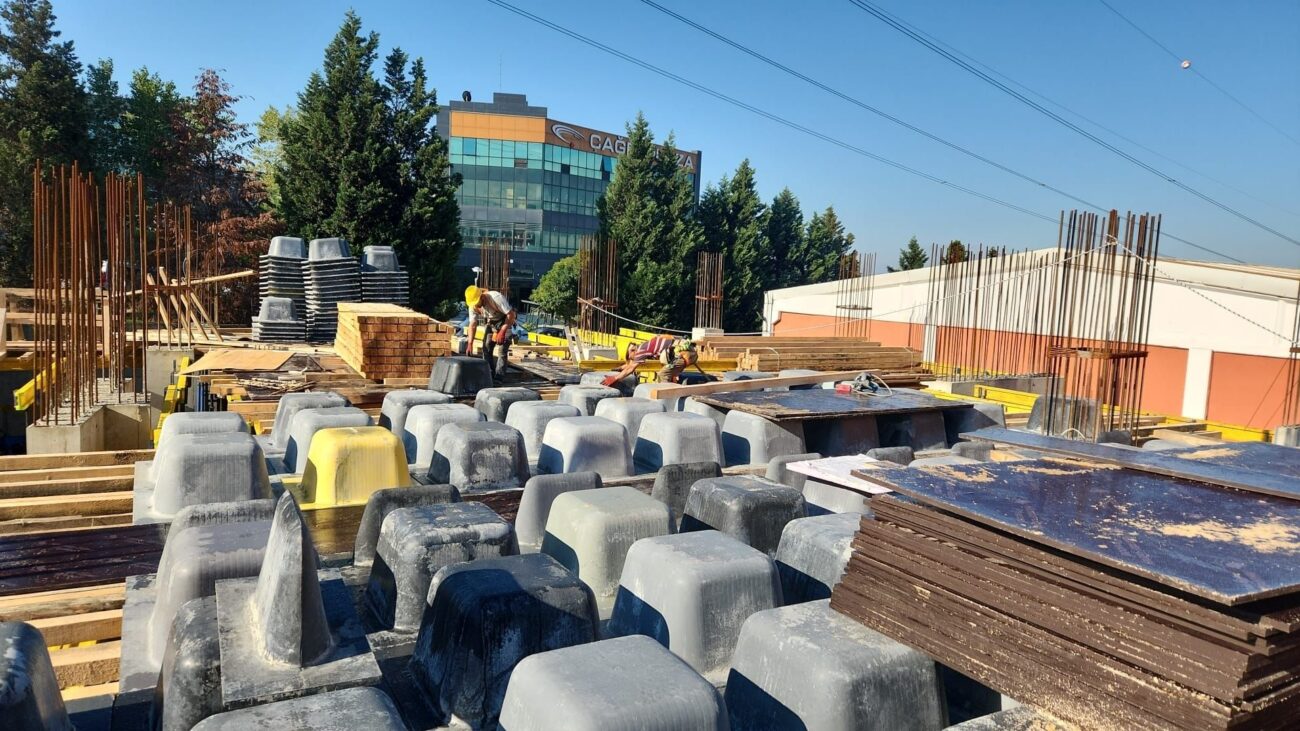

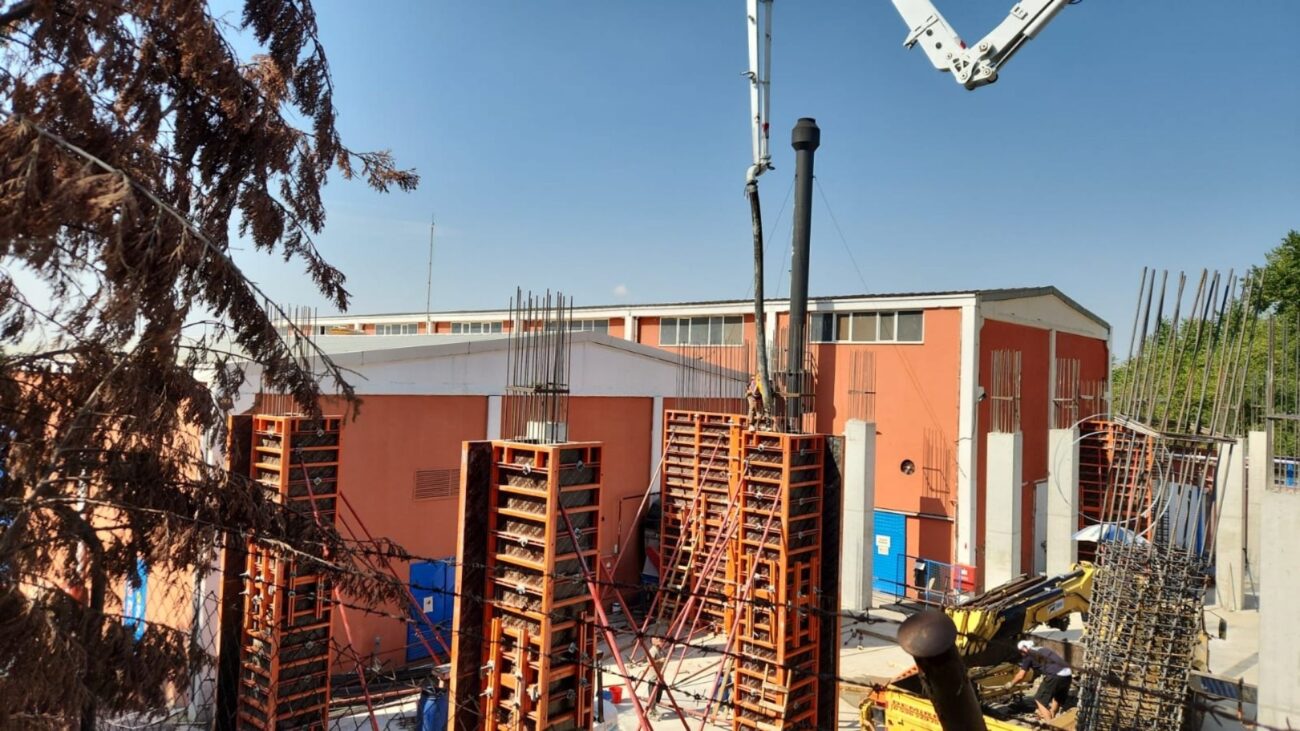

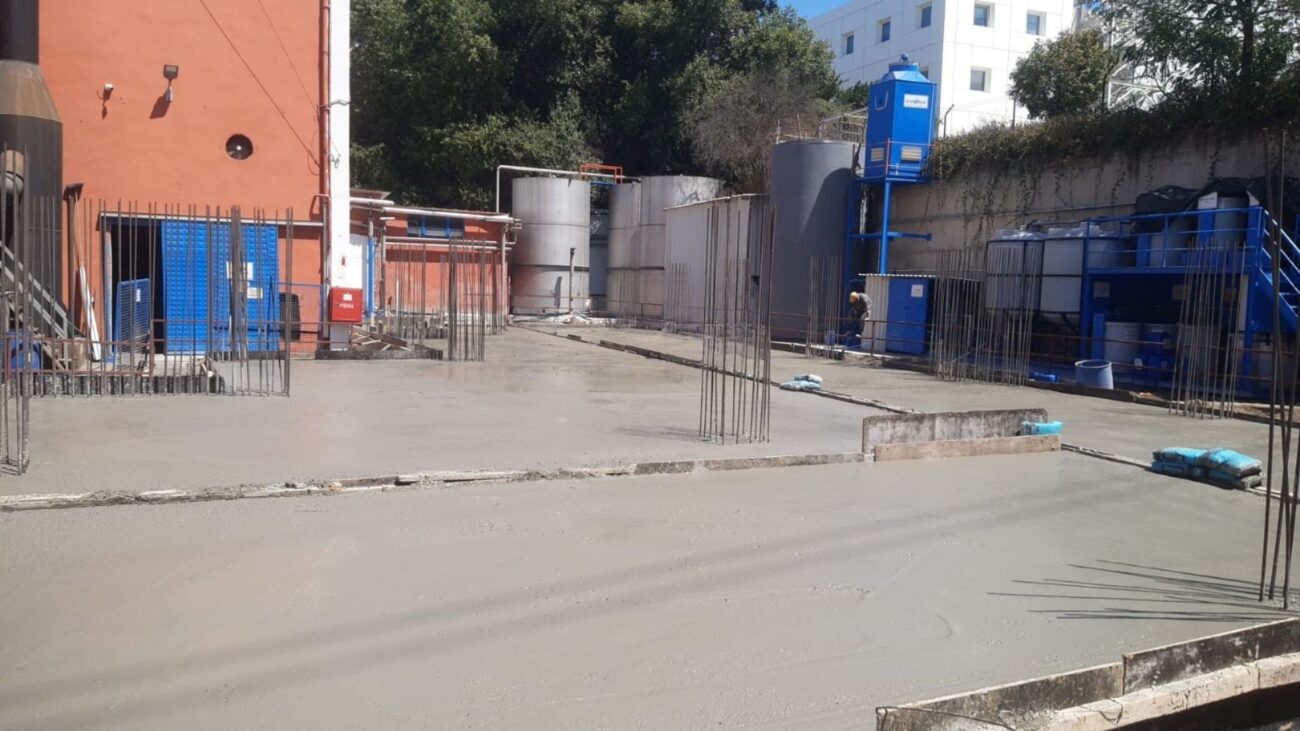

Temel Betonları ve Kolon Kalıp Montajı

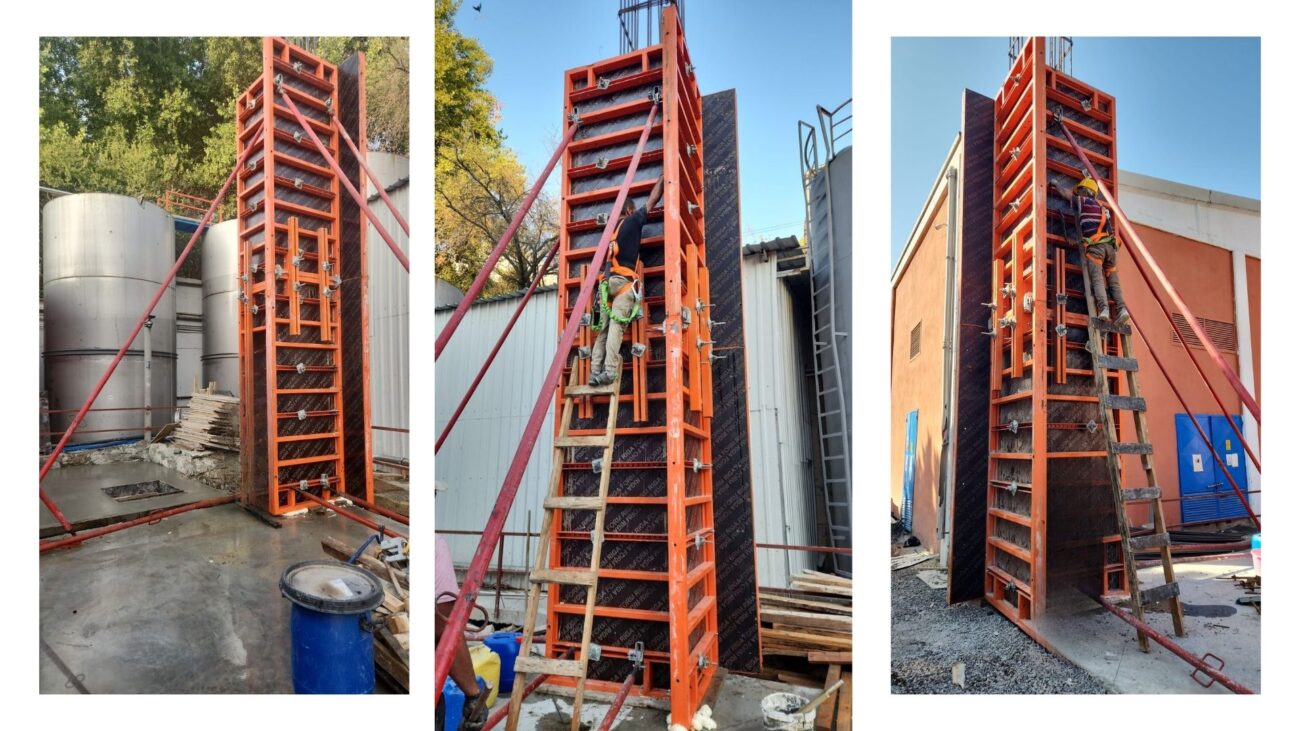

Ağustos ayında temel donatıları tamamlanarak beton dökümleri yapılmış, kolon kalıpları kurulmuş ve dikey taşıyıcı elemanların imalatına başlanmıştır. Sahada kaba yapı imalatları hızla ilerlemeye devam etmektedir.

Eylül 2024

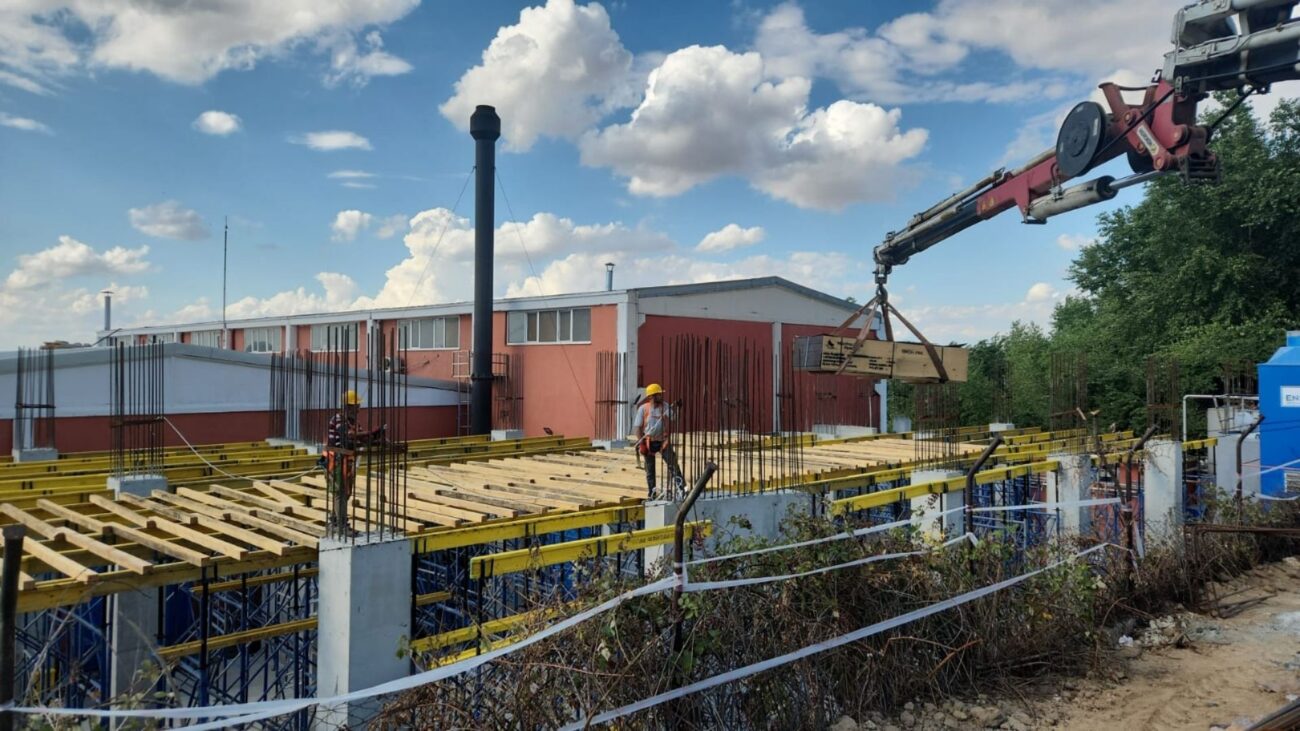

Döşeme Kalıp, Asmolen ve Demir İmalatları

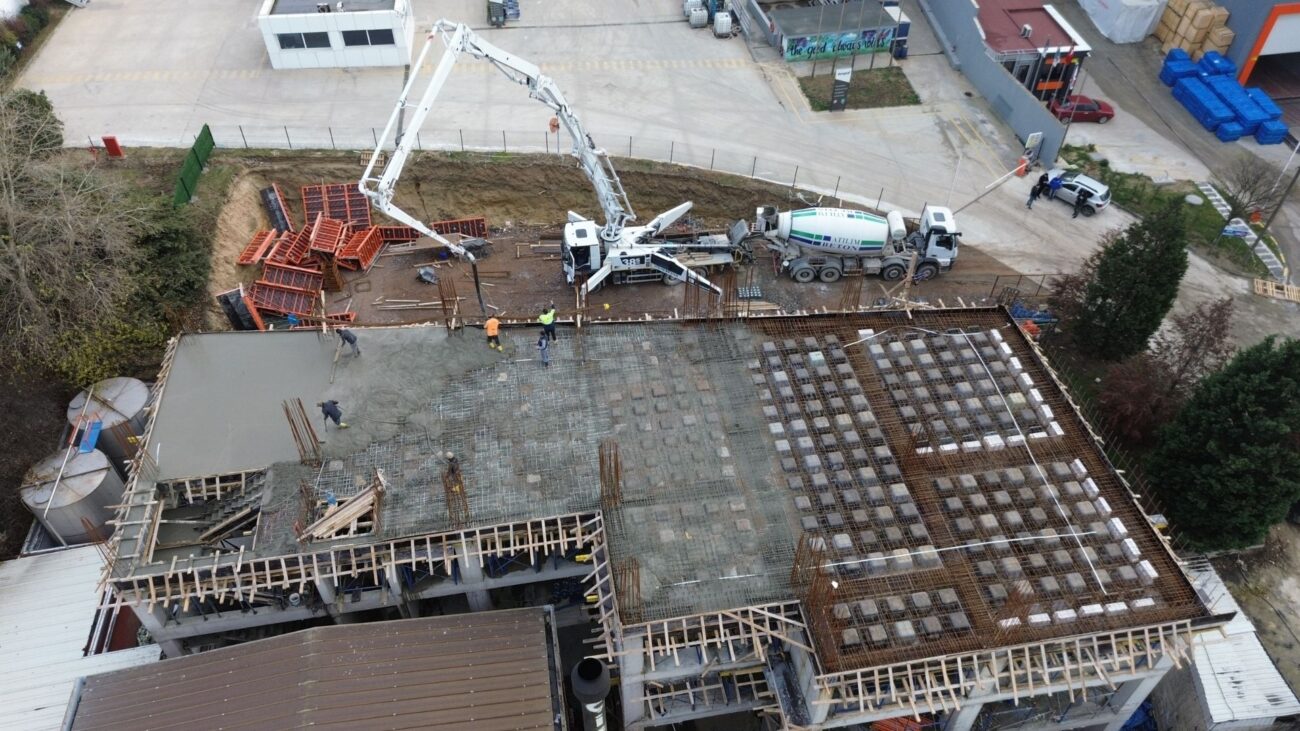

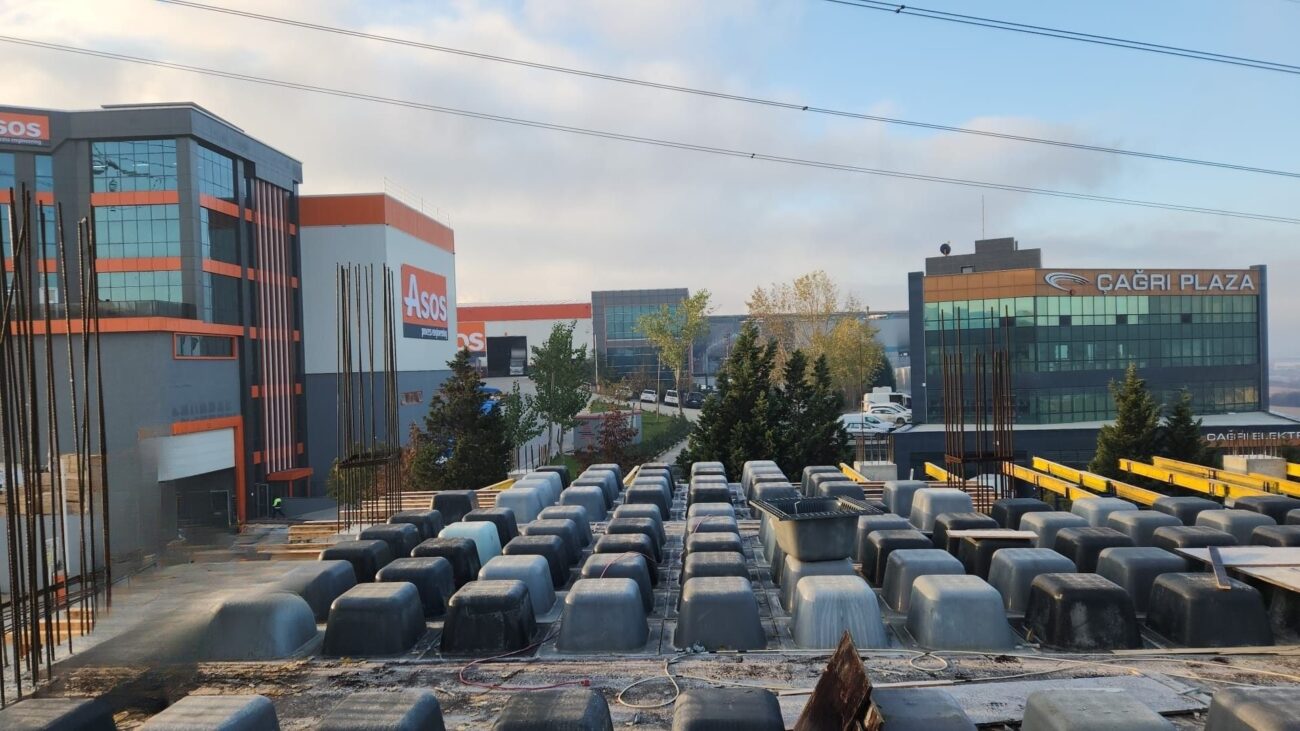

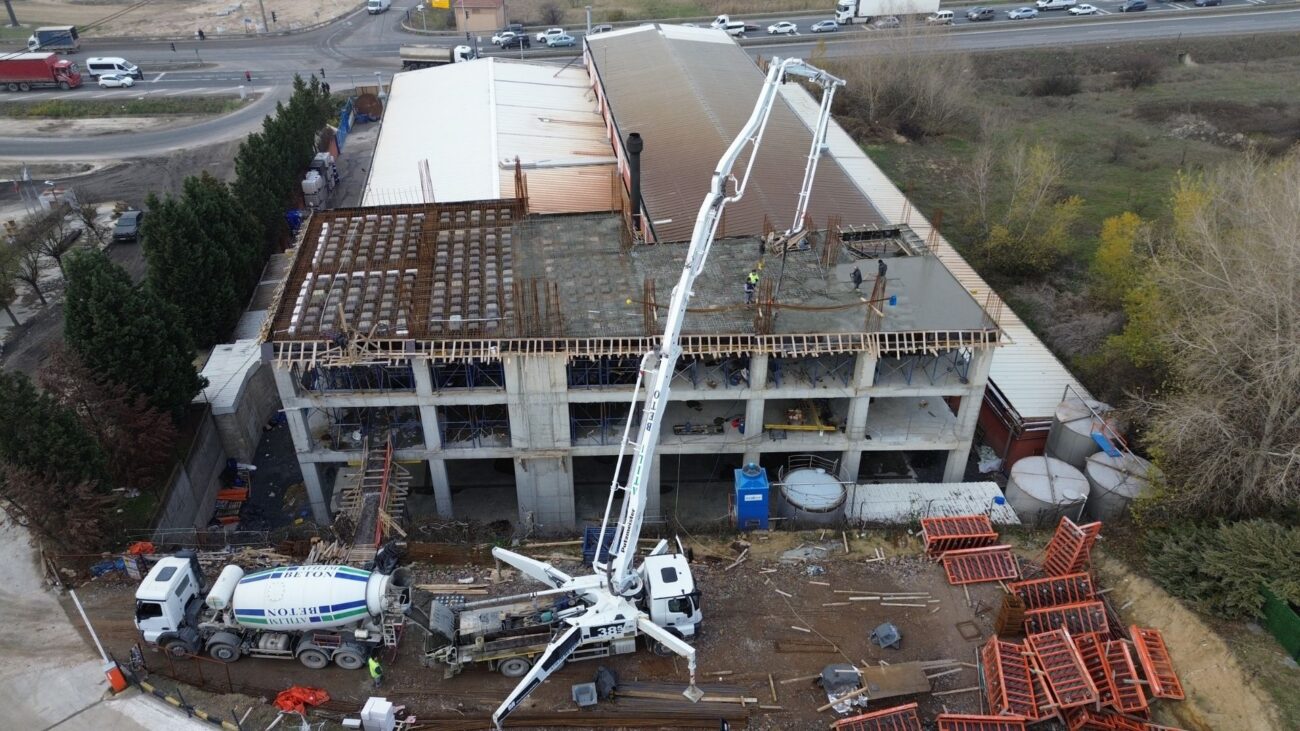

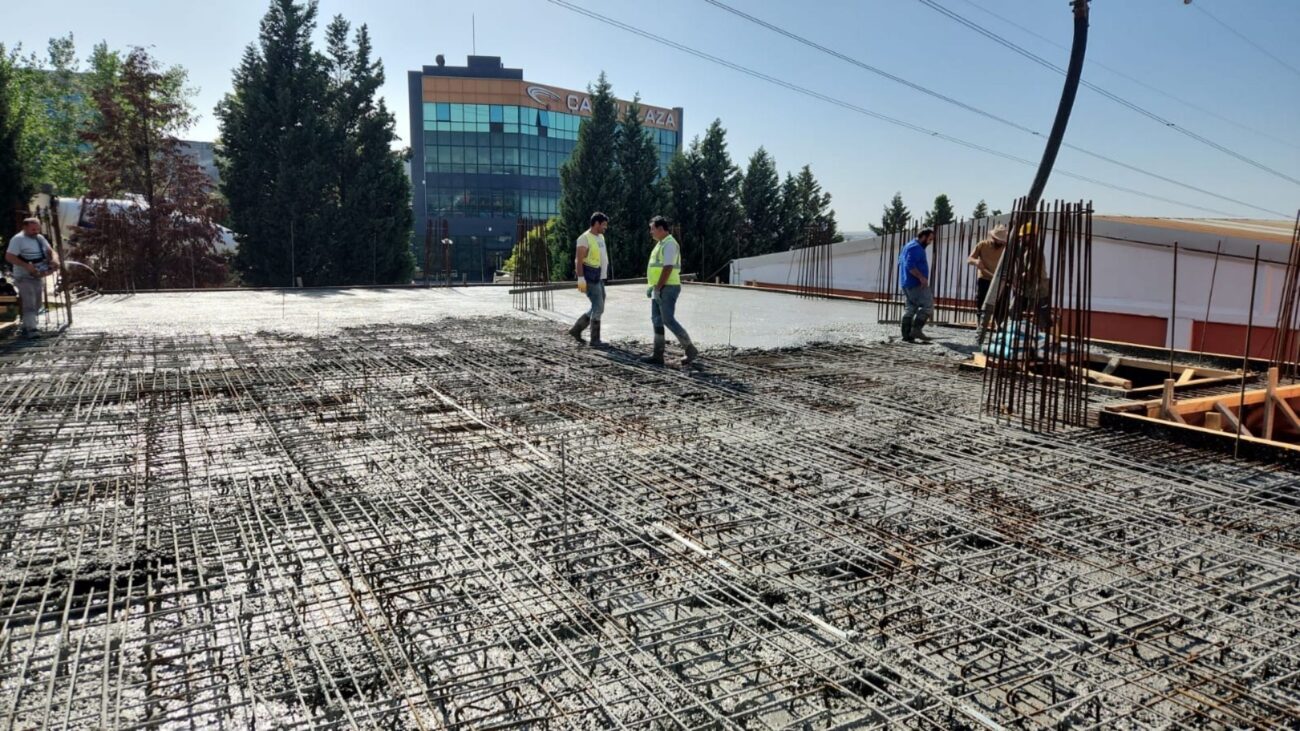

Döşeme kalıp sistemi kurulmuş, asmolen yerleşimleri tamamlanmış ve döşeme demir imalatlarına geçilmiştir. Kolon ve taşıyıcı sistem üzerinde yükselen yapı, üst kat beton dökümüne hazırlık aşamasına getirilmiştir.

Ekim 2024

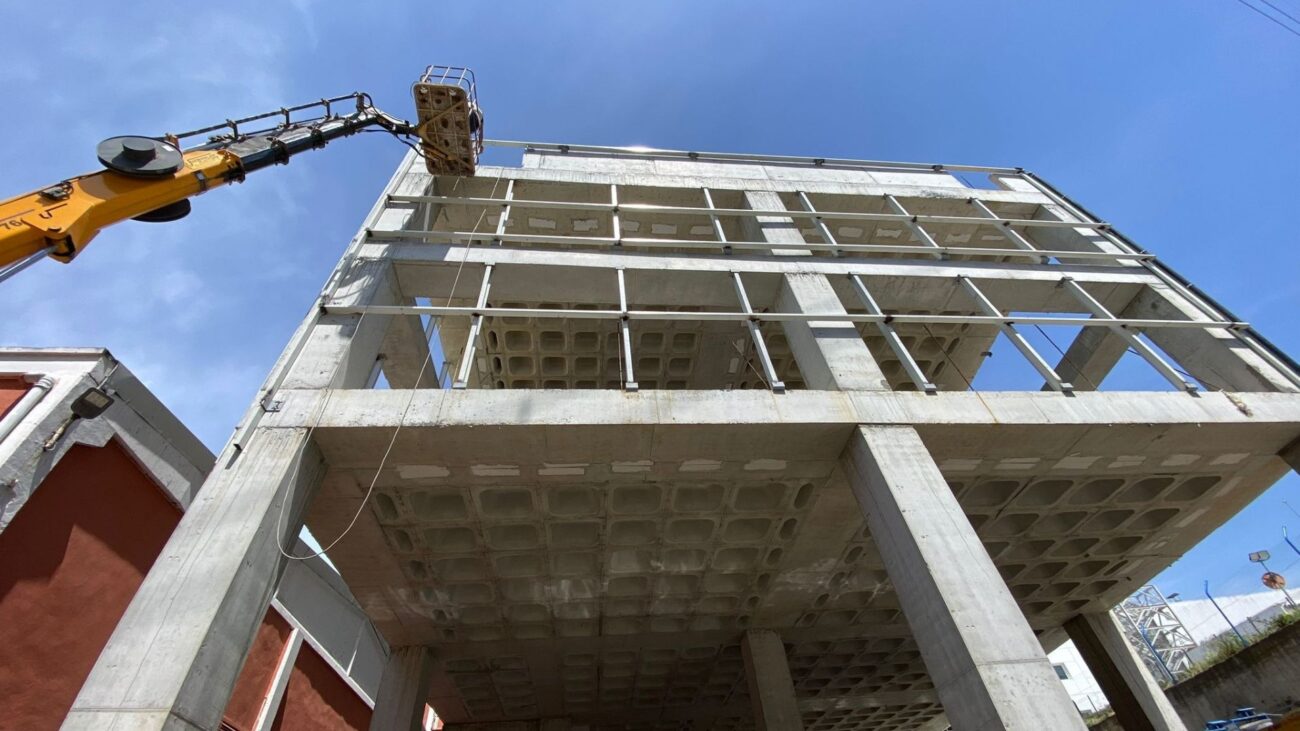

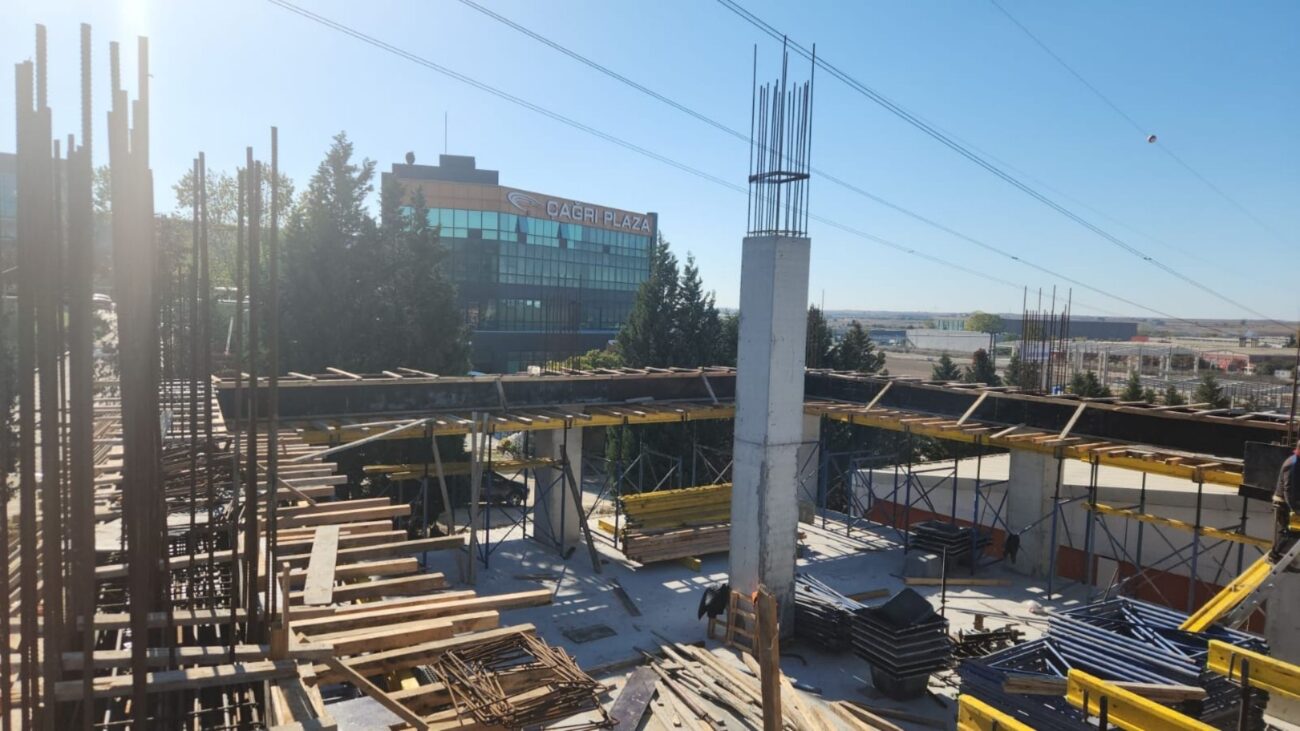

Döşeme Betonları ve Üst Kat Kolon İmalatları

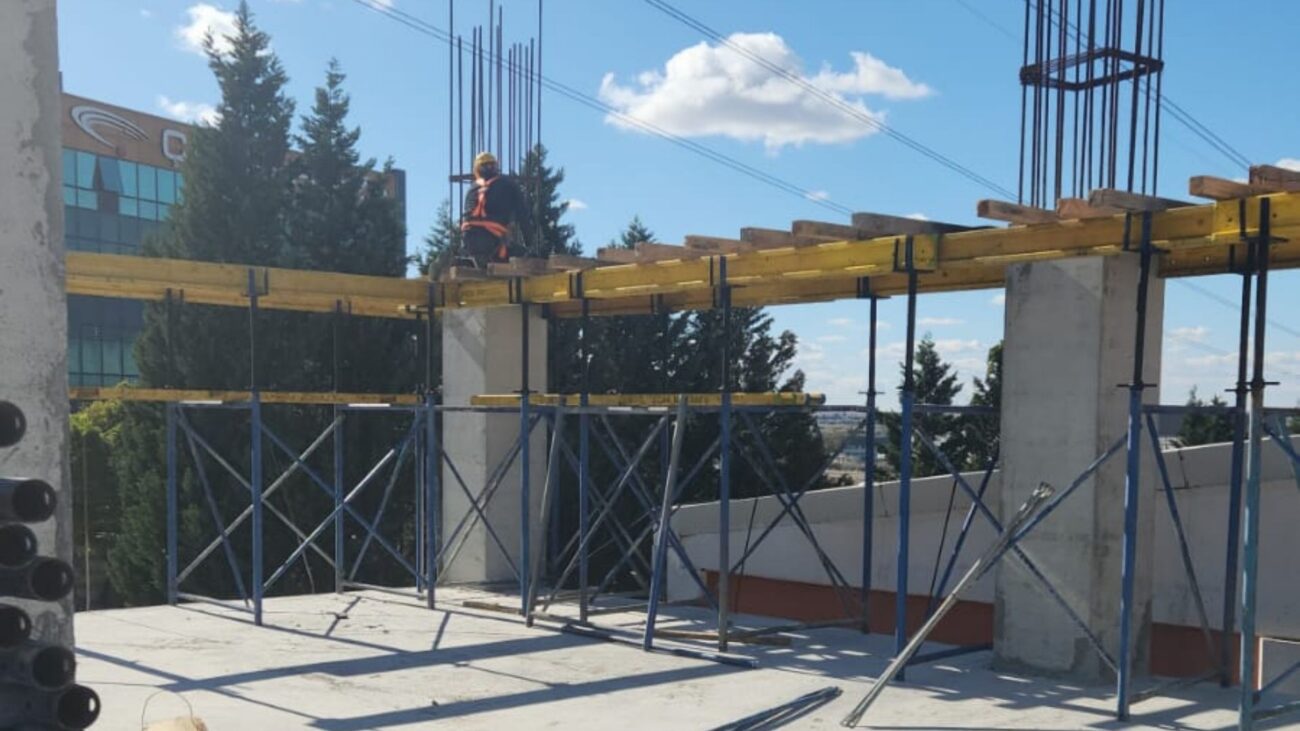

Döşeme beton dökümleri tamamlanmış, üst kat kolon kalıp ve donatı montajları yapılmış ve taşıyıcı sistem bir üst seviyeye çıkarılmıştır. Şantiye, kiriş ve döşeme kalıp çalışmalarının devamı için hazır hale getirilmiştir.

Kasım 2024

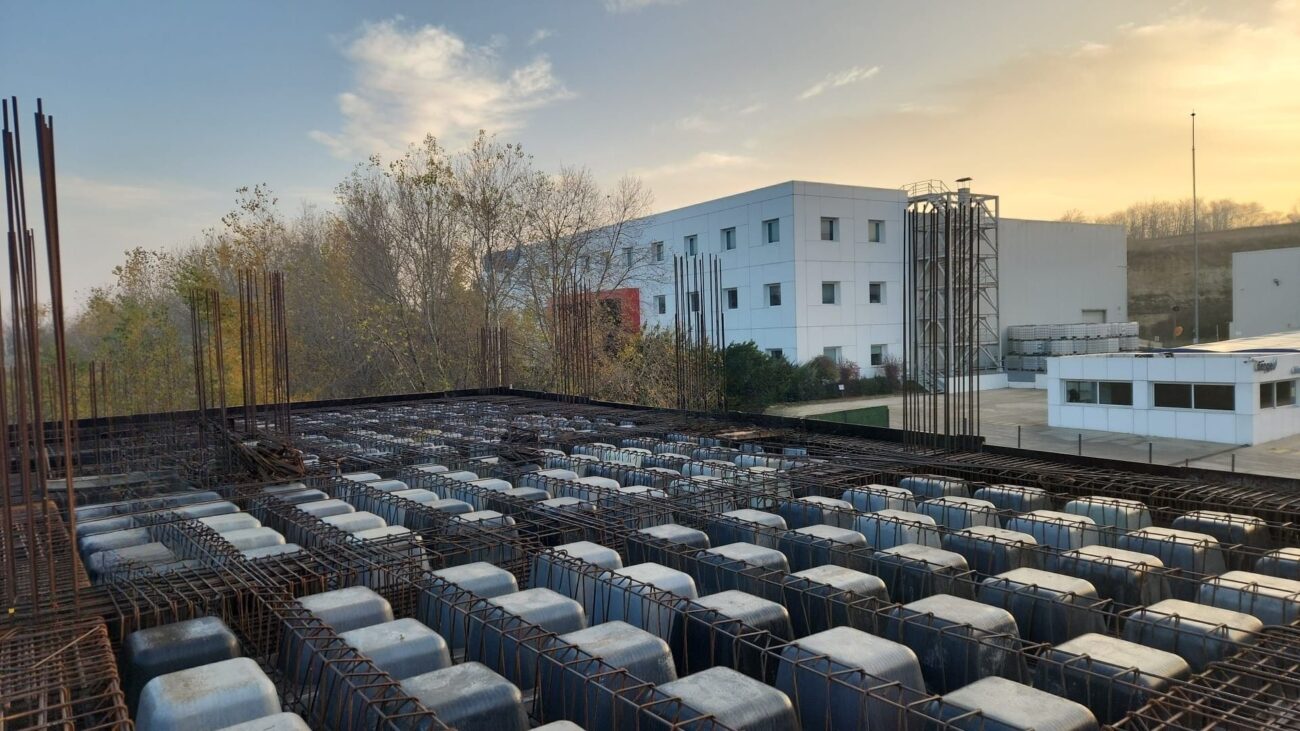

Döşeme Donatı ve Asmolen Yerleşim Çalışmaları

Üst kat döşeme alanlarında asmolen yerleşimleri tamamlanmış, döşeme donatıları yerleştirilmiş ve beton dökümü için hazırlıklar yapılmıştır. Yapının taşıyıcı sistemi kat seviyesinde güçlendirilerek bir sonraki imalat aşamasına geçilmeye hazır hale getirilmiştir.

Aralık 2024

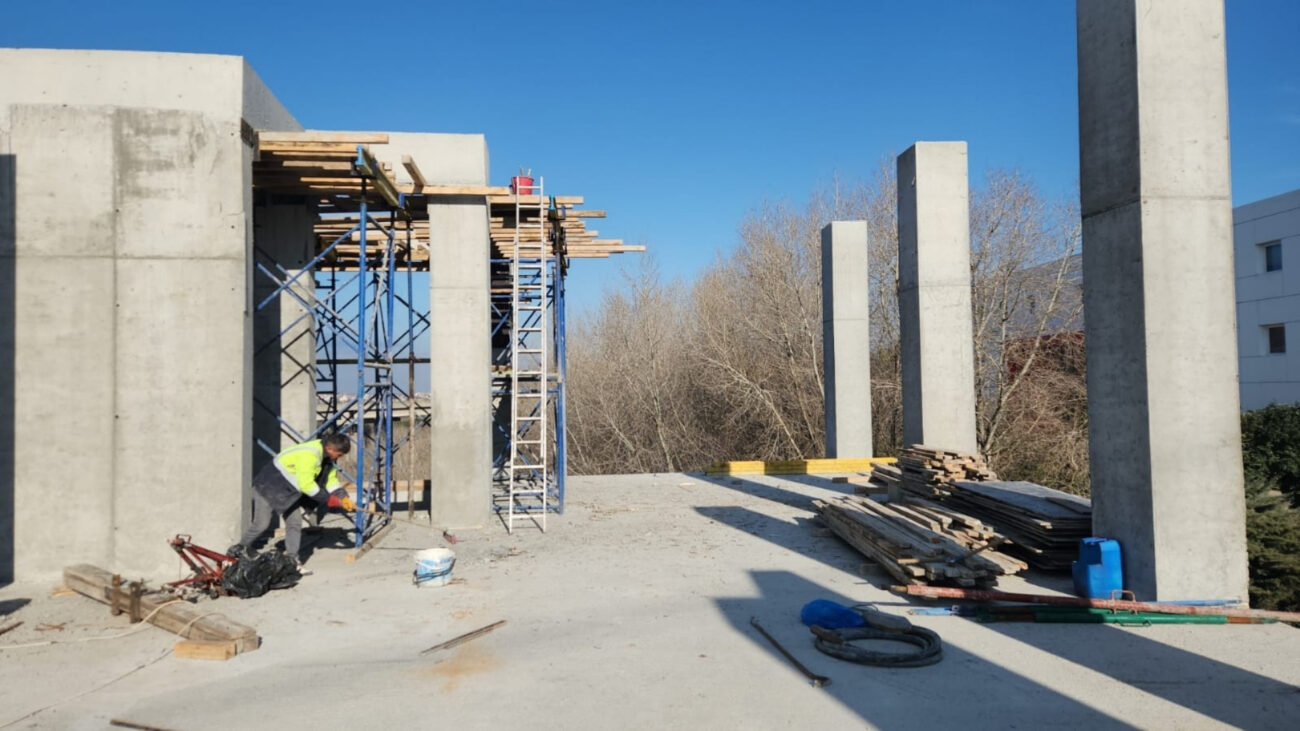

Kolon Donatı ve Kalıp Montajı Devam Ediyor

Döşeme betonlarının tamamlanmasının ardından üst kat kolon imalatlarına hız verilmiştir. Kolon donatıları vinçle yerlerine alınmış, kalıp montajları titizlikle yapılmış ve dikey taşıyıcı elemanların yükselmesi sağlanmıştır. Proje, yapısal taşıyıcı sistemin üst kat seviyelerinde planlandığı şekilde ilerlemektedir.

Ocak 2025

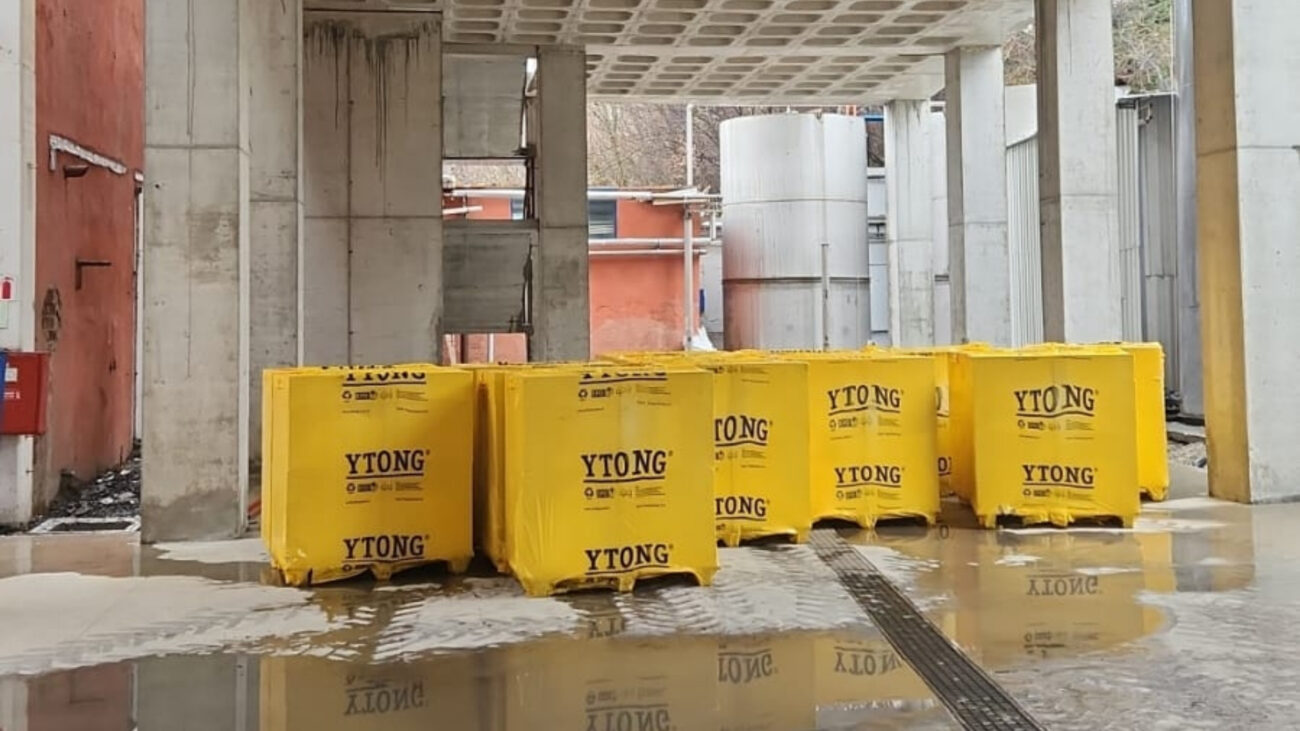

Kolon Üstü Kiriş Hazırlıkları ve Duvar İmalatına Başlanması

Üst kat kolonlarının tamamlanmasının ardından kiriş altı iskele kurulumları ve kiriş kalıp hazırlıkları yapılmıştır. Bununla birlikte iç bölme duvarlarında kullanılacak YTONG malzemeleri sahaya getirilmiş ve duvar örüm çalışmalarına başlanmıştır. Proje, taşıyıcı sistem ve duvar imalatlarıyla planlandığı şekilde ilerlemektedir.

Mart 2025

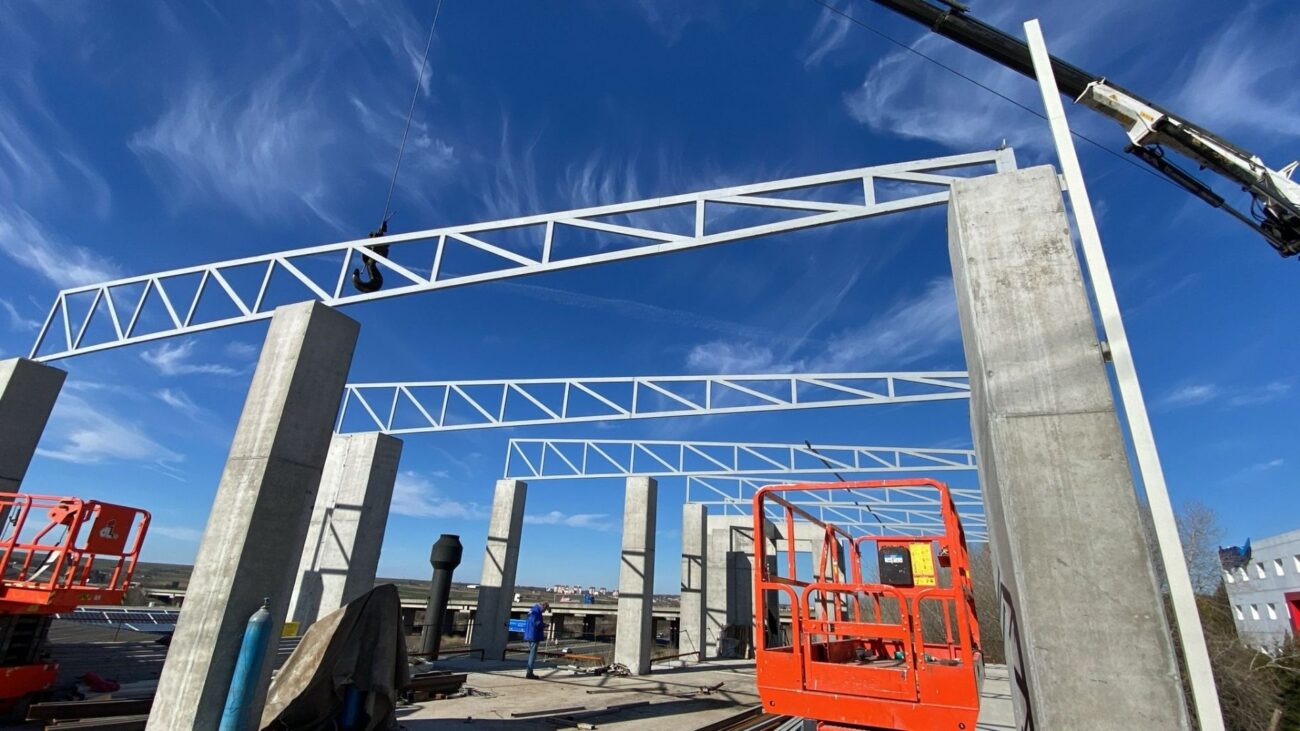

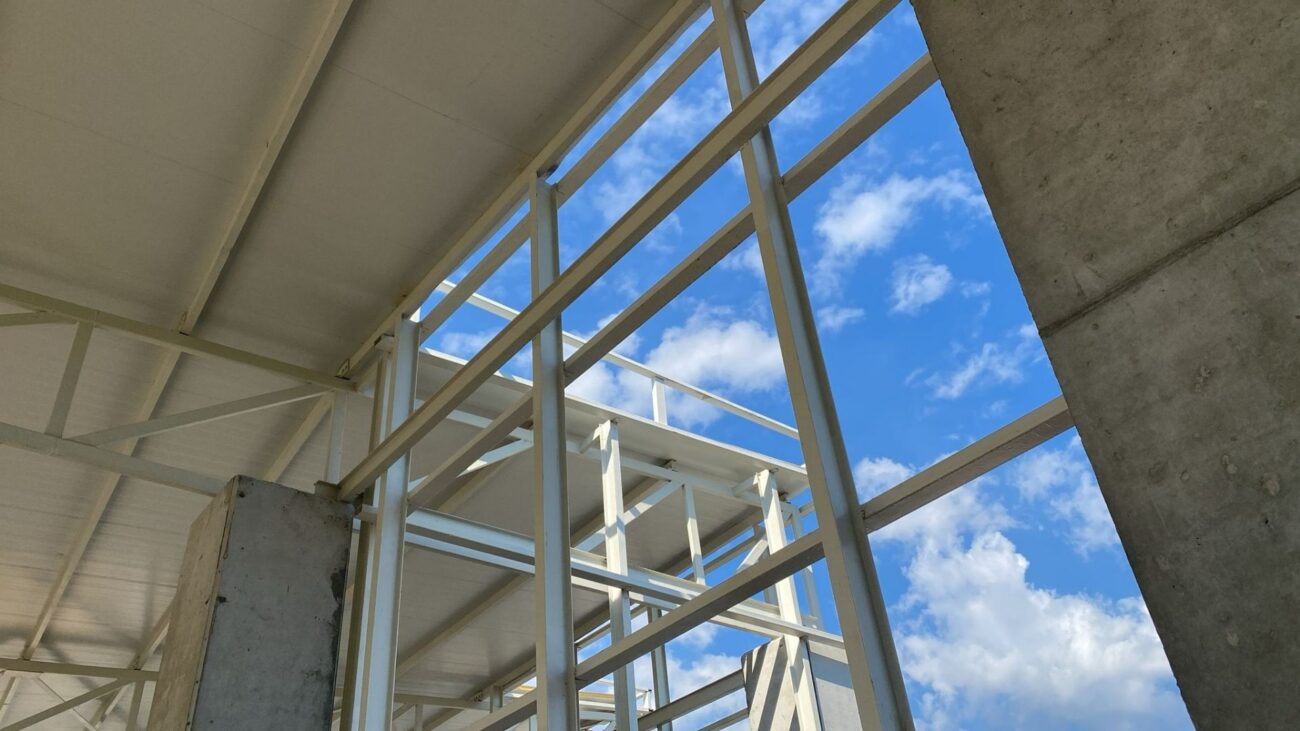

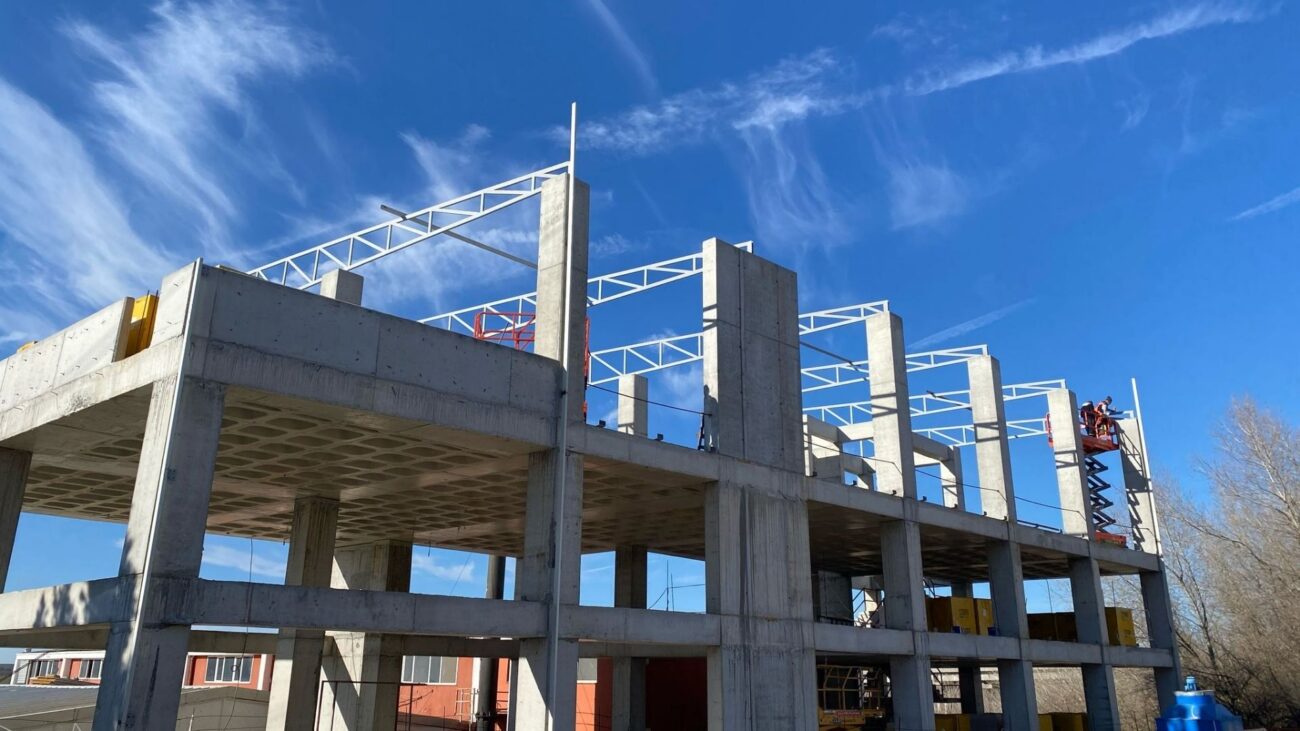

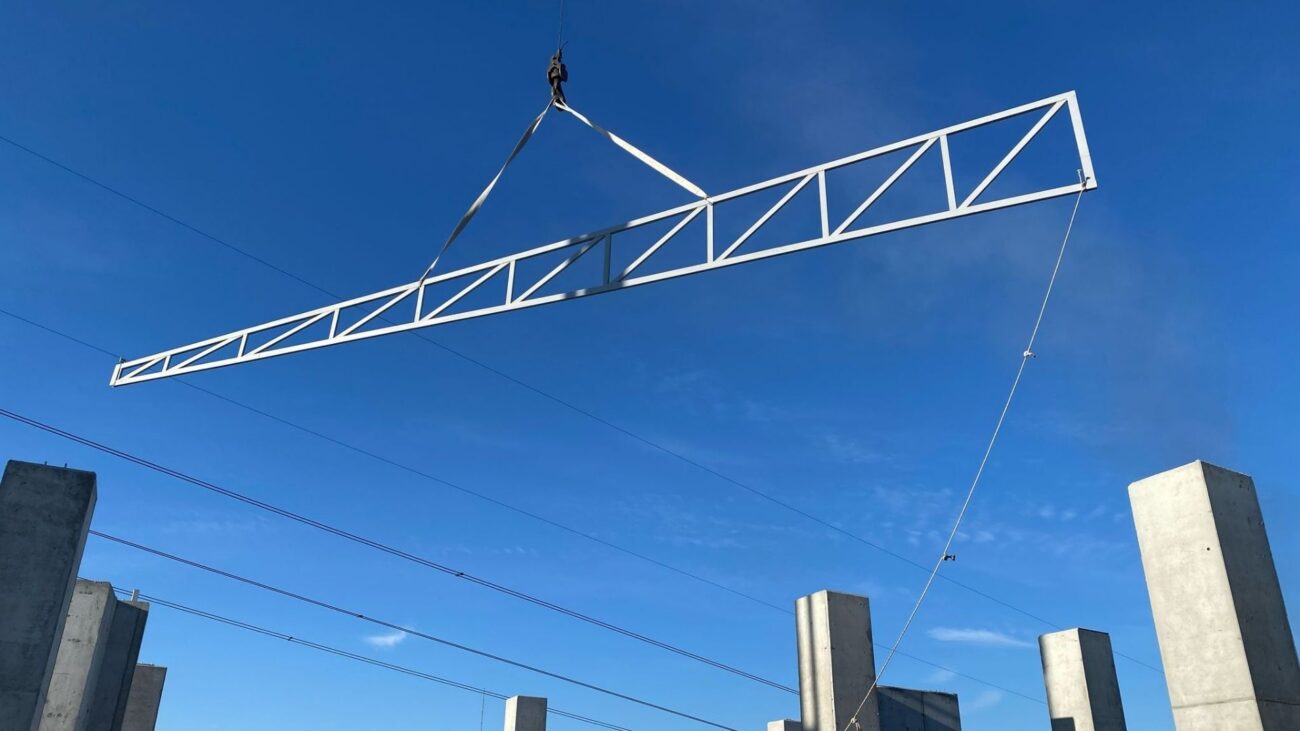

Çatı Makas Montajı ve Çatı ve Dış Cephe Kapatma Çalışmaları

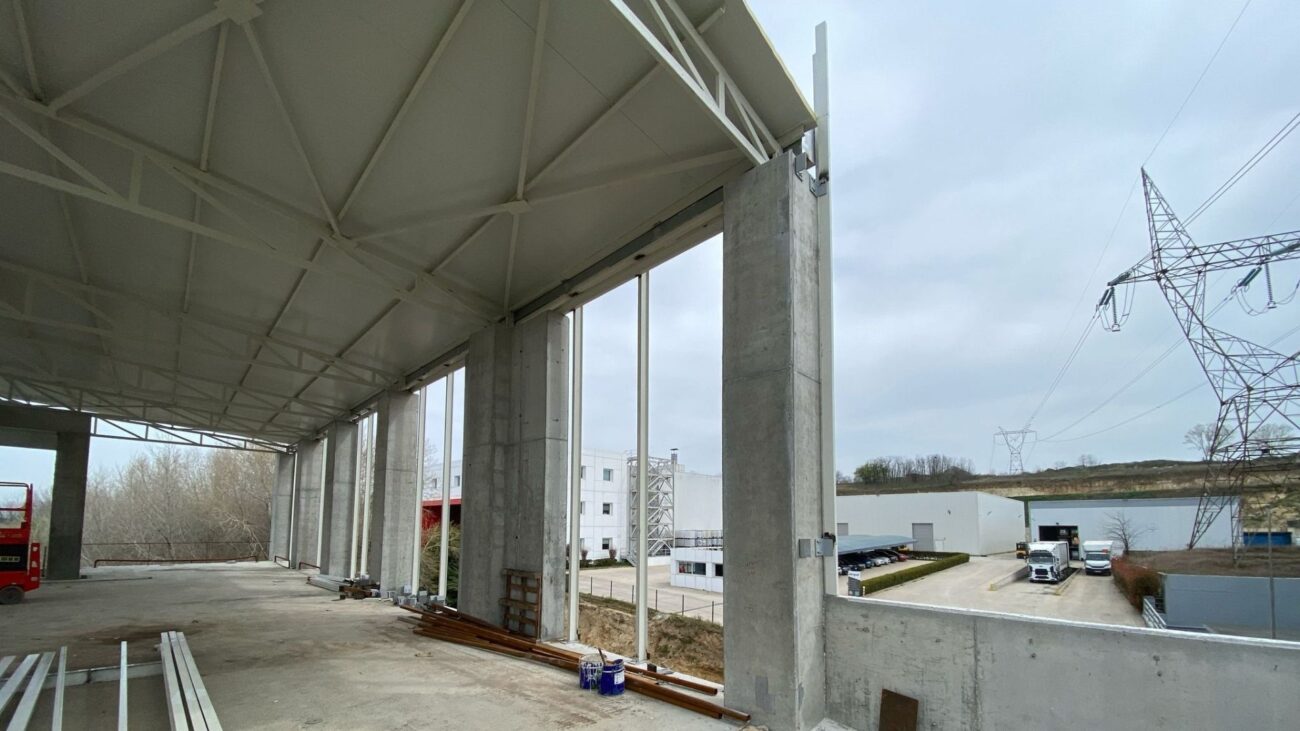

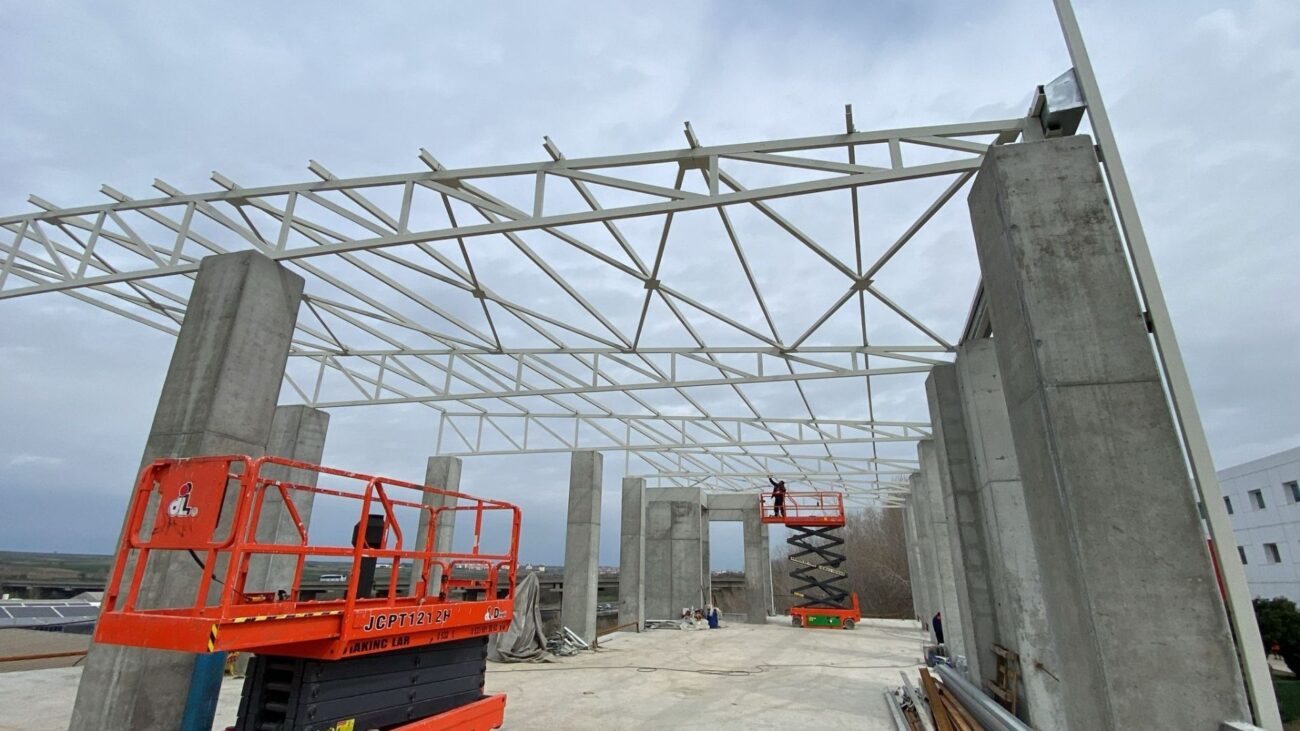

Taşıyıcı betonarme kolonların üzerinde çelik çatı makaslarının montajı tamamlanmış, akabinde çatı kaplama uygulamalarına geçilmiştir. Çelik makasların vinçle yerlerine alınması, birleşim detaylarının montajı ve çatı saç kaplamasının uygulanması titizlikle yürütülmüştür. Yapı, üst örtü imalatlarının büyük ölçüde tamamlanmasıyla kapalı hacme doğru ilerlemektedir.

Nisan 2025

Cephe Taşıyıcı Sistem Montajı ve Yangın Tesisatı İmalatları

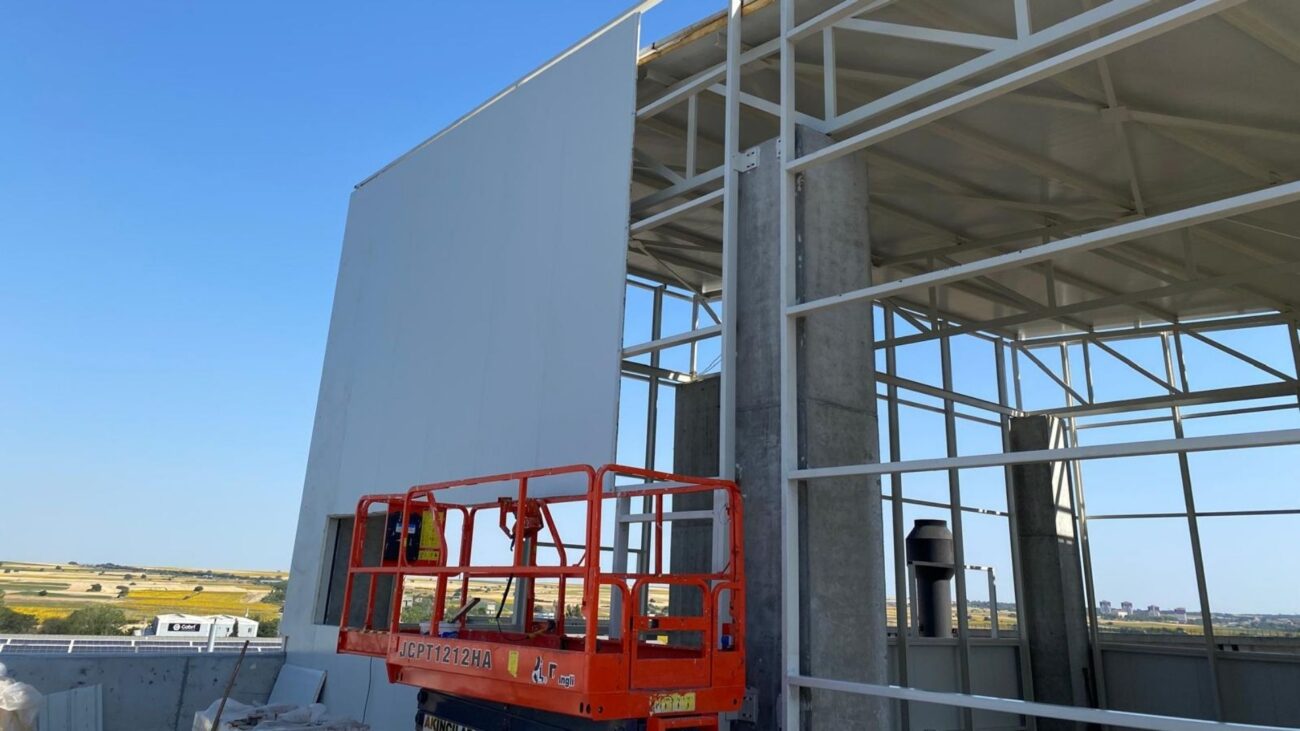

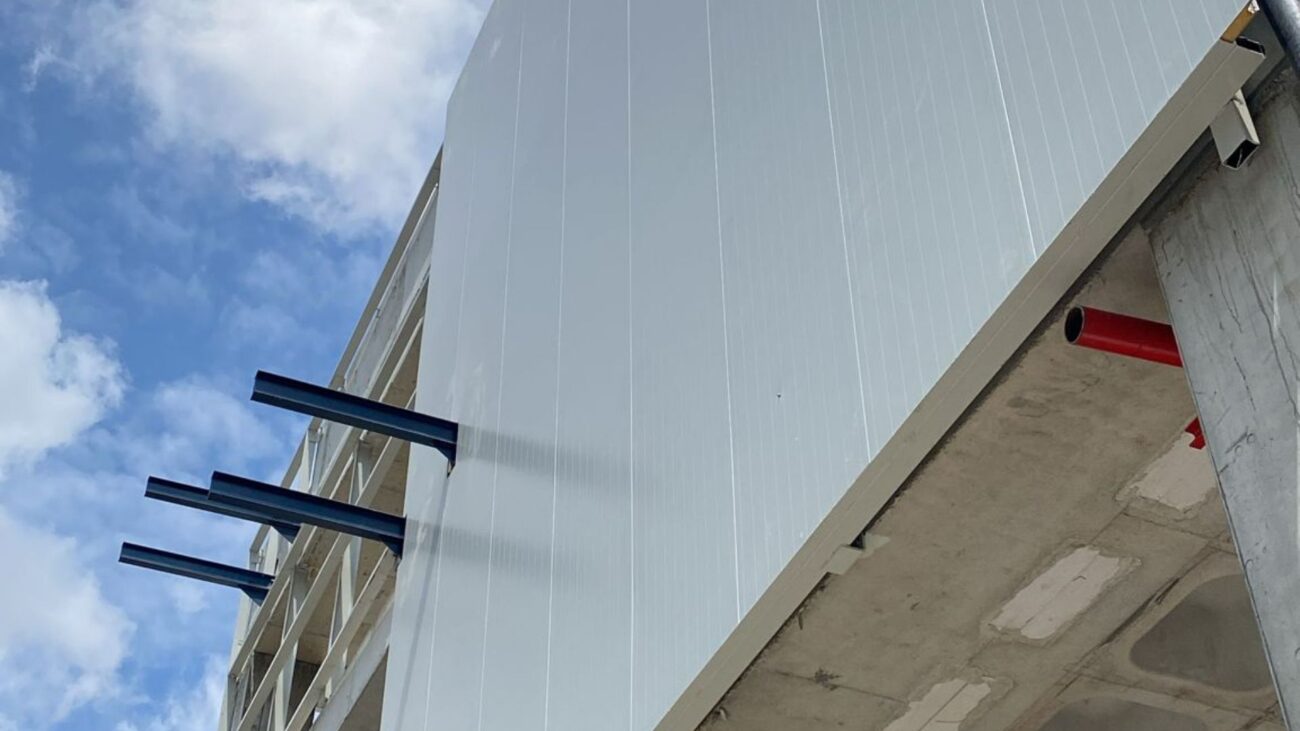

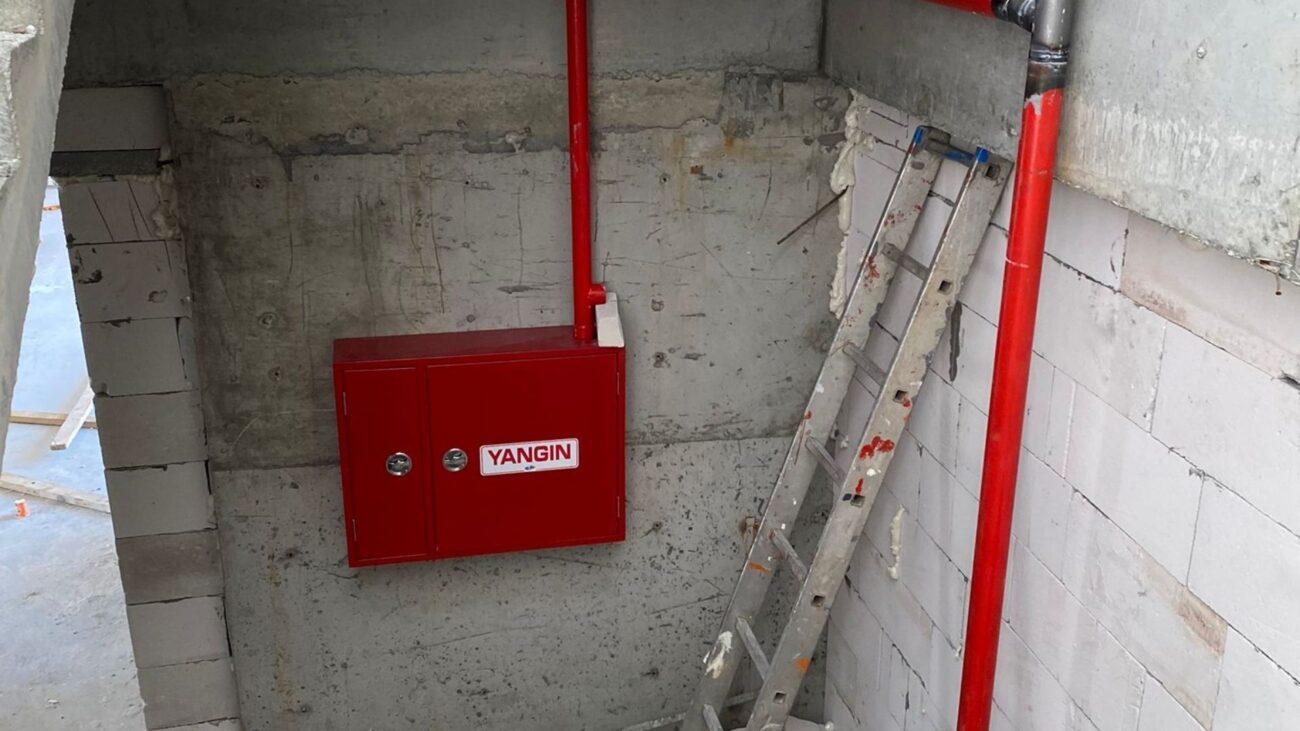

Mayıs ayında yapının tüm katlarında dış cephe kaplama sistemini taşıyacak çelik karkas montajları hızla ilerlemiş, cephe hatları netleşmiştir. İç kısımda ise yangın tesisatı imalatları yapılmış, kolon içi ve kat dağıtım boruları tamamlanarak yangın dolaplarının montajına başlanmıştır. Hem cephe hem de tesisat altyapısının aynı anda ilerlemesiyle proje, kapatma aşamasına doğru planlandığı şekilde devam etmektedir.

Haziran 2025

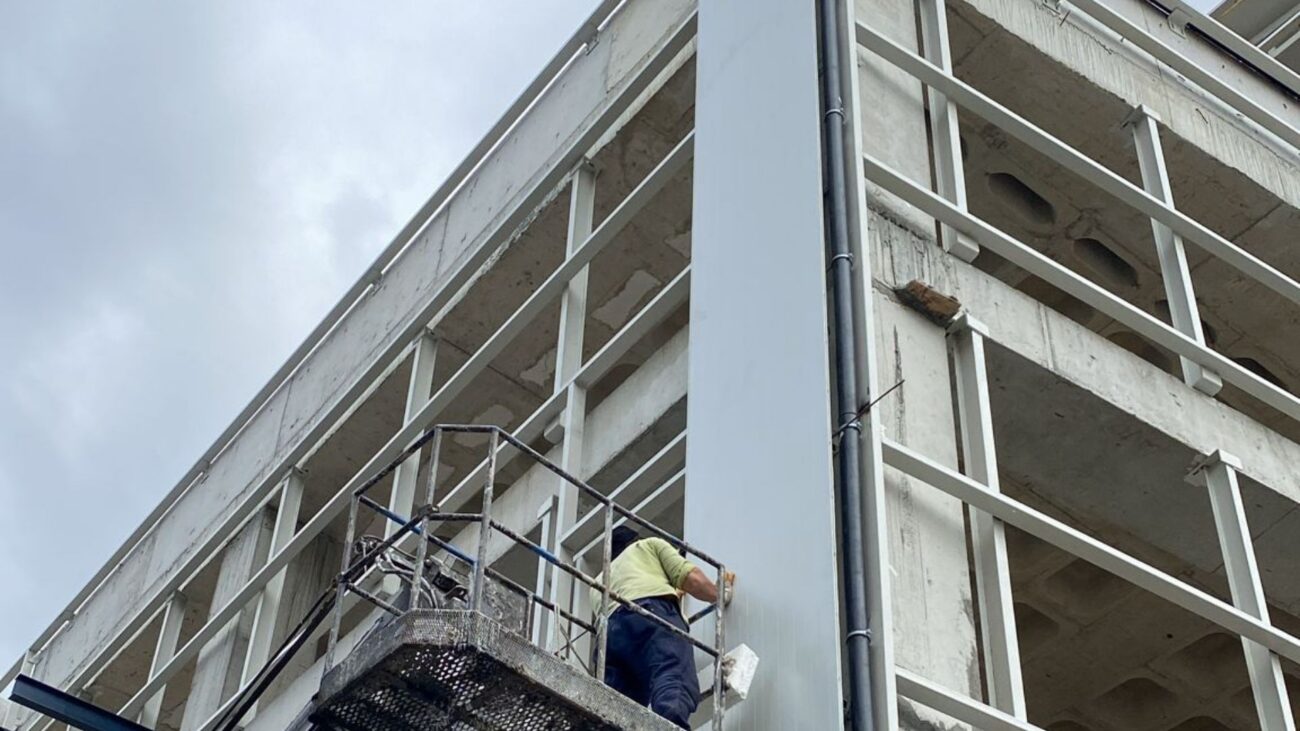

Cephe Panel Montajı

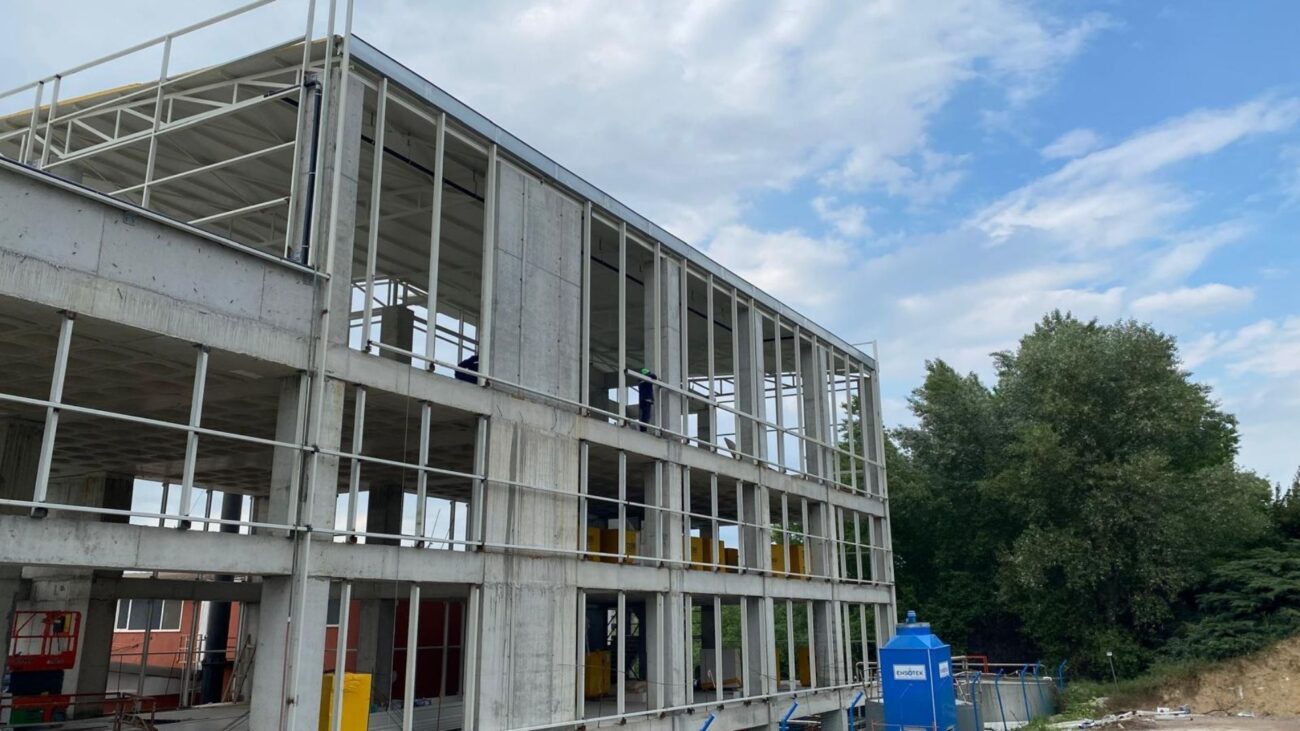

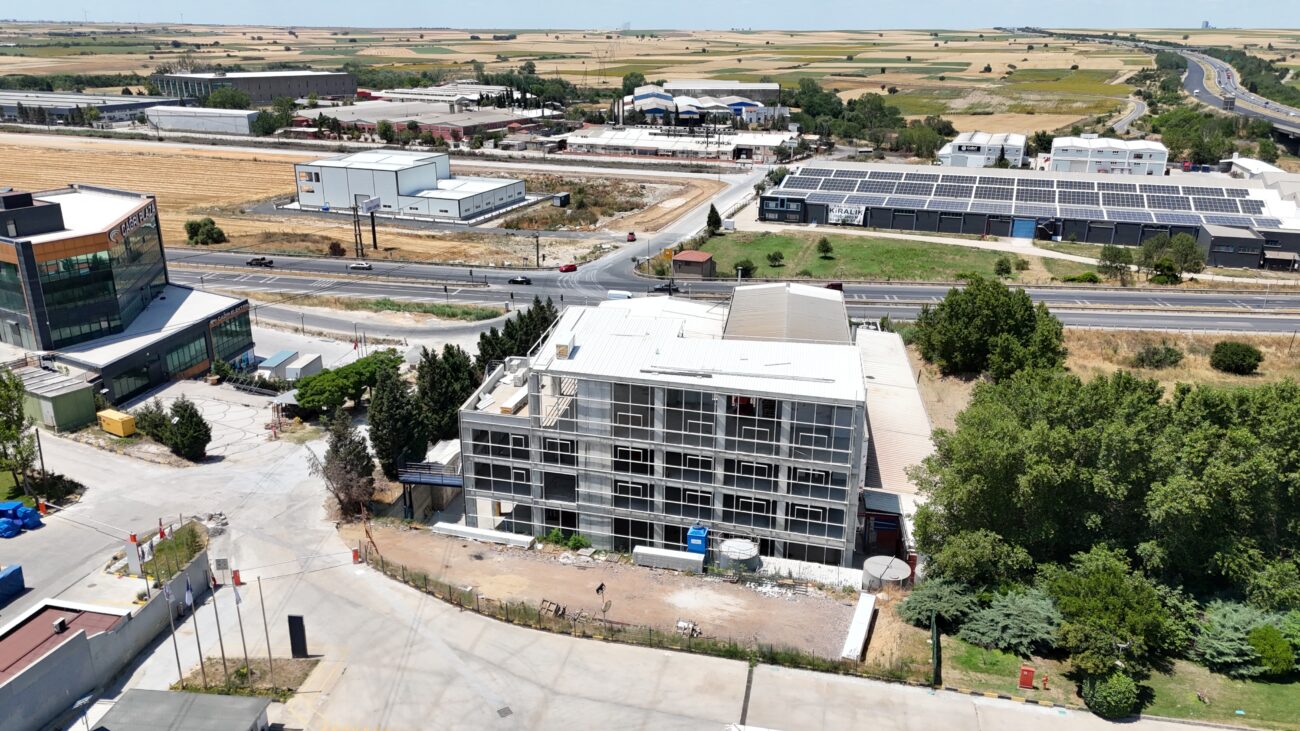

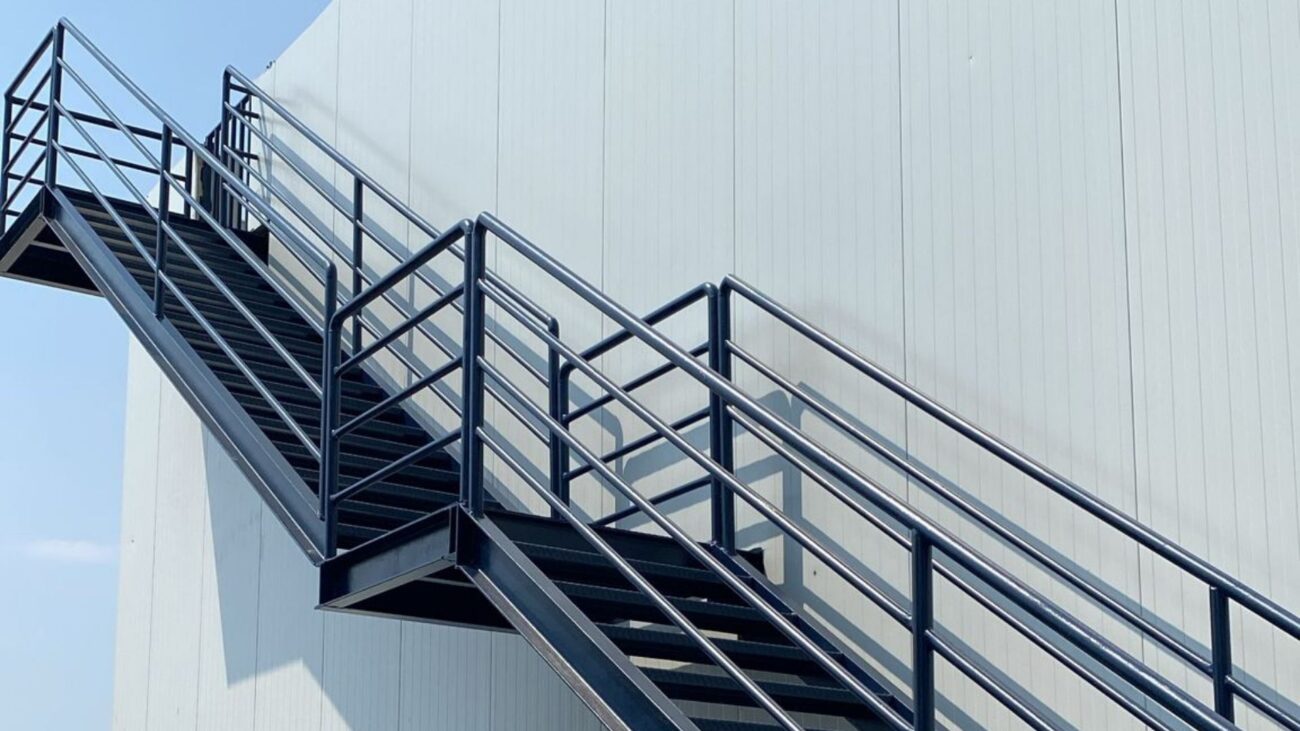

Yapının tamamında dış cephe panel montajı başlamış ve paneller katlar boyunca yükselerek cepheyi kapatmaya başlamıştır. Aynı dönemde dış kaçış merdiveninin çelik konstrüksiyonu kurulmuş ve montajı tamamlanmıştır. Cephe kaplama ve dış sirkülasyon elemanlarının hızla ilerlemesiyle yapı, dış kabuğun oluşturulması aşamasında önemli bir seviyeye ulaşmıştır.

REFERANSLARIMIZ

Diğer Sanayi Projelerimiz

Tümünü Gör
EREKS TEKSTİL Tamamlandı

EREKS TEKSTİL

Çorlu 1 OSB , Türkgücü Mh. Çorlu , Tekirdağ
15.000 m² Kapalı Alan
MKK Fabrika Projesi Devam Ediyor

MKK Fabrika Projesi

Velimeşe , Ergene - Tekirdağ
7.000 m² Kapalı Alan
Barış Ambalaj Devam Ediyor

Barış Ambalaj

Hadımköy - İstanbul
25.000 m² Kapalı Alan
Türkgücü OSB Fabrika Projesi Devam Ediyor

Türkgücü OSB Fabrika Projesi

Türkgücü OSB., Çorlu , Tekirdağ
8.000 m² Kapalı Alan
Liberti Tekstil Fabrika Projesi Devam Ediyor

Liberti Tekstil Fabrika Projesi

Türkgücü OSB., Çorlu - Tekirdağ
5.000 m² Kapalı Alan
Ser Mekatronik Tamamlandı

Ser Mekatronik

Velimeşe OSB. , Ergene - Tekirdağ
18.000 m² Kapalı Alan
PROJENİZİ BİRLİKTE HAYATA GEÇİRELİM

Fabrika veya Depo Projeniz İçin Teklif Alın

Marmara Bölgesi'ndeki sanayi yatırımınız için ihtiyaç duyduğunuz metraj, statik fizibilite ve maliyet analizlerini uzman mühendislik ekibimiz çıkarsın.

Ücretsiz Keşif & Metraj
OSB & İskan Garantisi
24 Saatte Hızlı Dönüş
PROJELER İLETİŞİM
